Archives mensuelles : juillet 2012

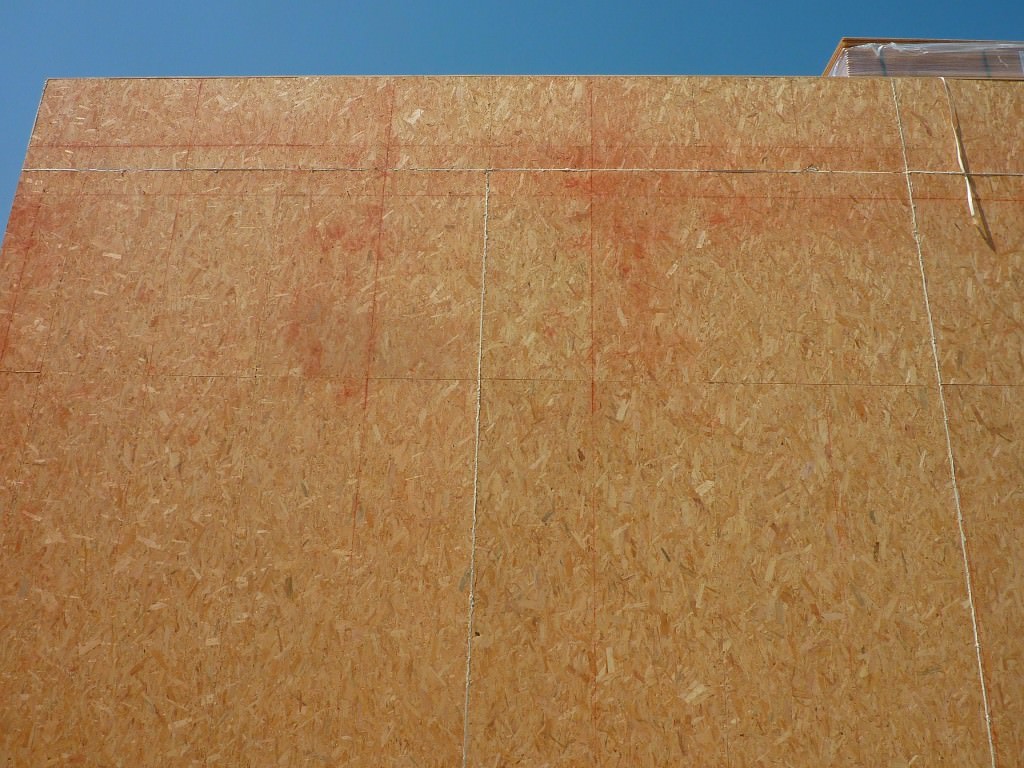

Etanchéité entre les plaques d'OSB

Ce matin les ouvriers de la société BATIMOB66 ont principalement été à la recherche de la moindre petite fuite entre les plaques d’OSB.
Pour les éviter, ils ont siliconé chaque jonction de plaque. Fin cet après midi 🙂

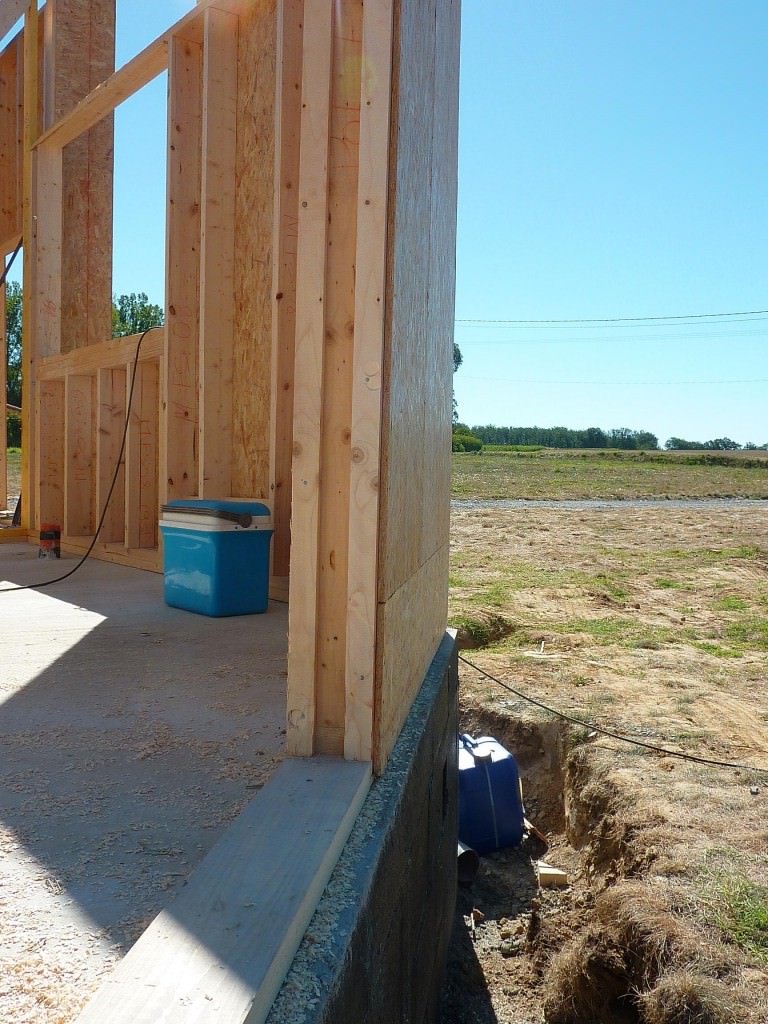

Ils ont également enlevé tous éléments de bois de structure, maintenant que l’ossature bois est fixée à la dalle, sous les futures menuiseries.

Oh un joli trou pour la sortie du poele 🙂

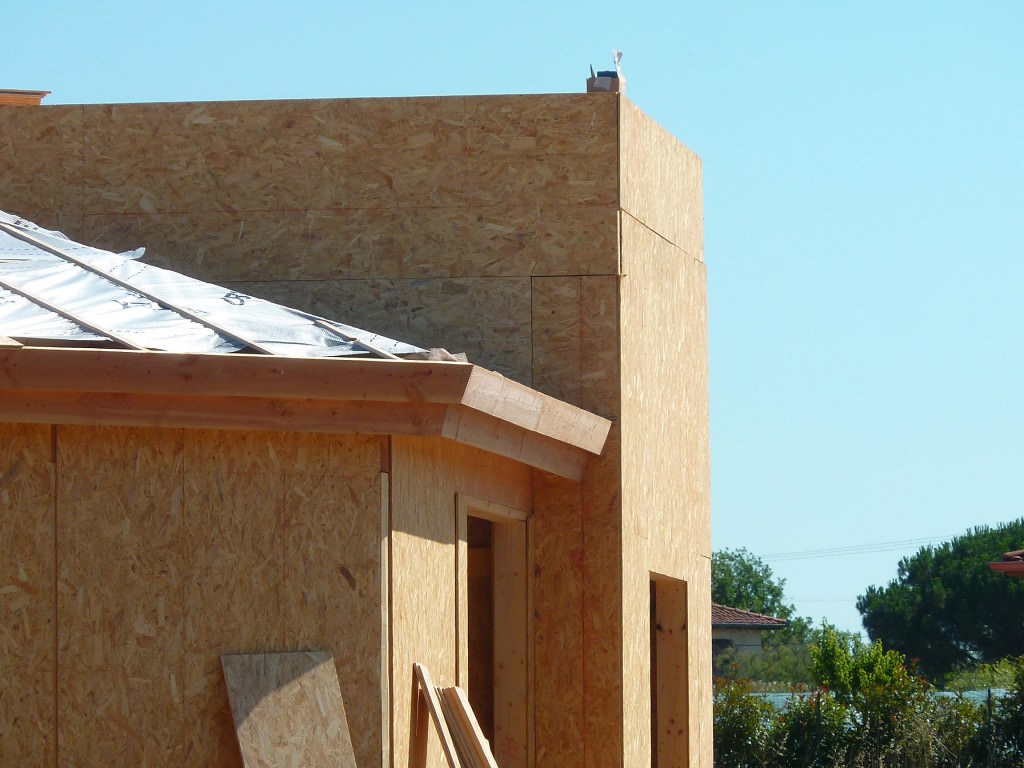

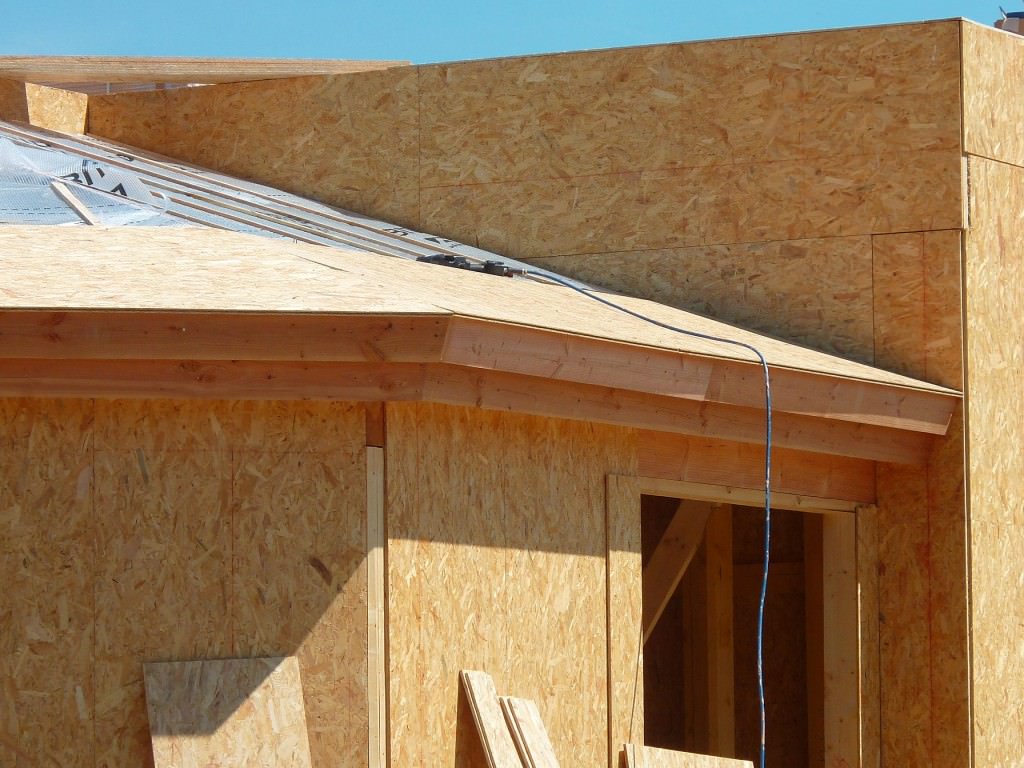

On peut apercevoir le parepluie à la surface du toit et le chevêtre créé spécialement pour ce passage

Et enfin, VEOLIA est passé nous poser le compteur d’eau.
L’installation va nécessiter un réducteur de pression car pression possiblement trop élevée pour une installation domestique.

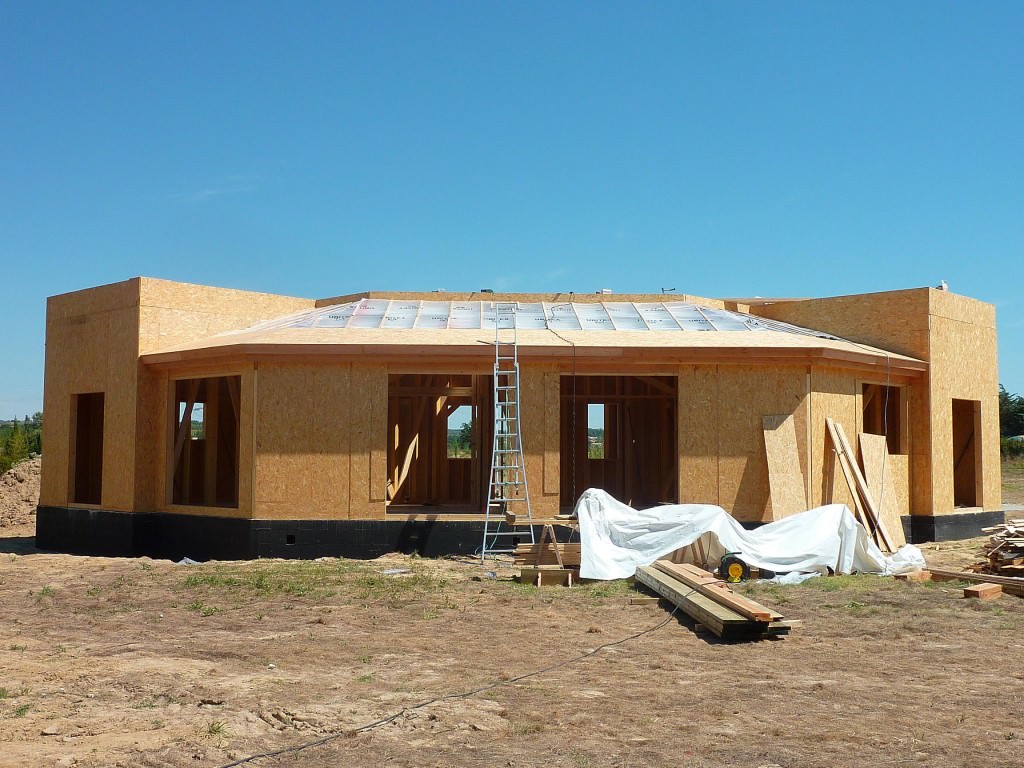

Etanchéité toit traditionnel

Bonjour à tous,
Quelques finitions ont été apportées depuis vendredi, notamment ce matin avec la pose :
– de pannes supportant l’OSB sous tuile

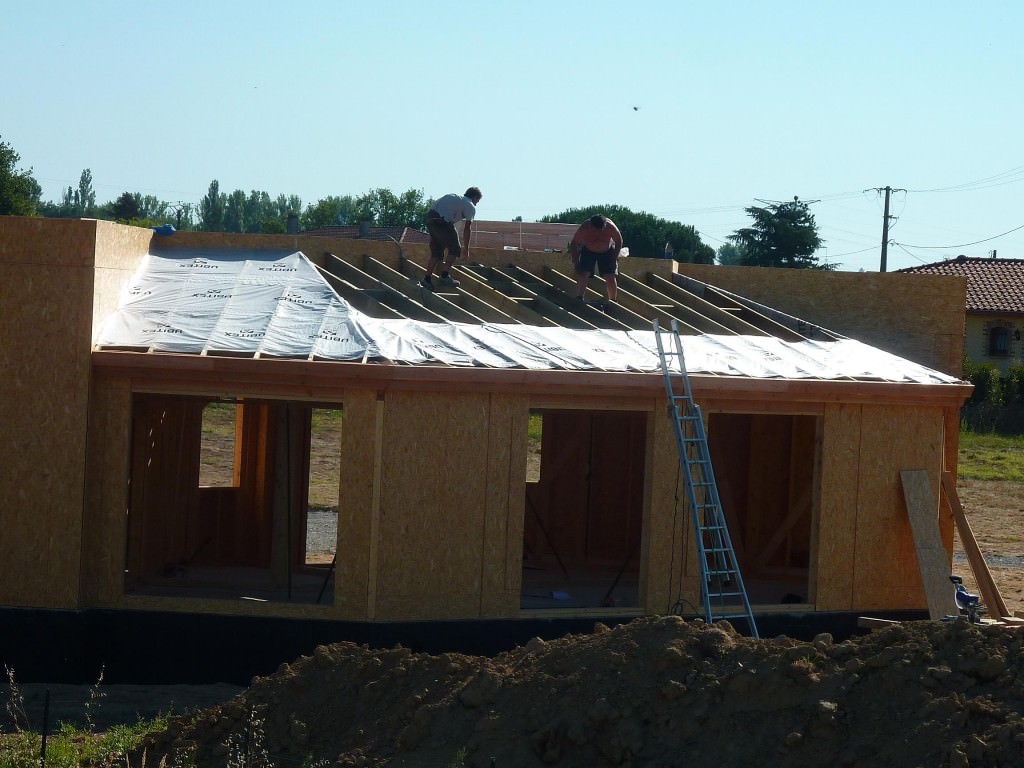

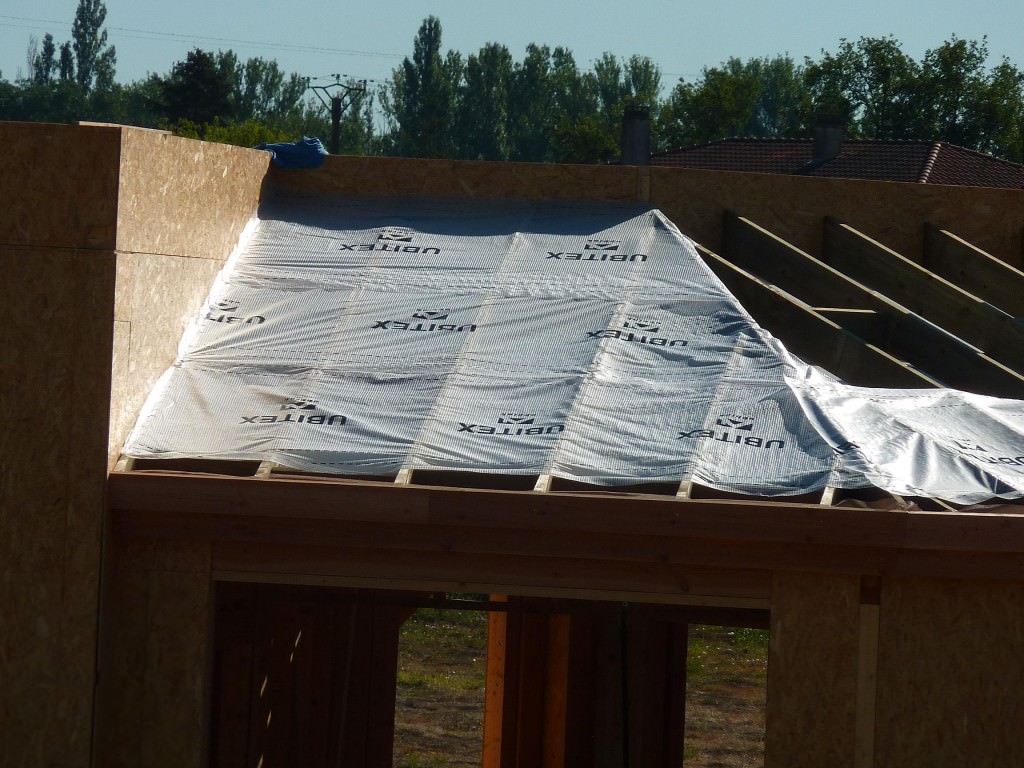

– du pare pluie UBITEX de UBBINK France tendu sur des chevrons espacés de 60cm

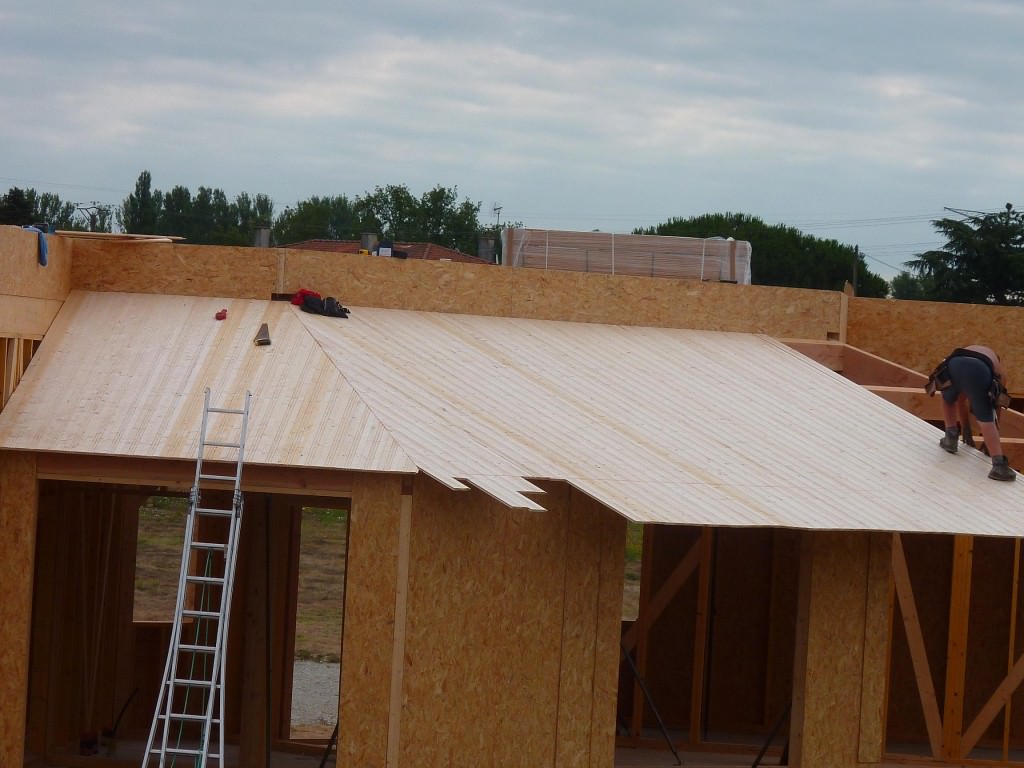

– de plaques d’OSB 20mm en couverture du parepluie.

– des planches de rives en bois

Il ne manquera plus que quelques finitions et ajustement des plaques d’osb ainsi que de l’ossature à l’intérieur, le tout d’ici jeudi après midi.
Lundi 30 Juillet, le grand chantier isolation commence avec la projection de l’ouate de cellulose en mur et soufflée en toiture 😉

Préparation du toit terrasse

Ce matin,
Ajustement des murs (alignement, aplomb, fixation) et préparation du toit terrasse

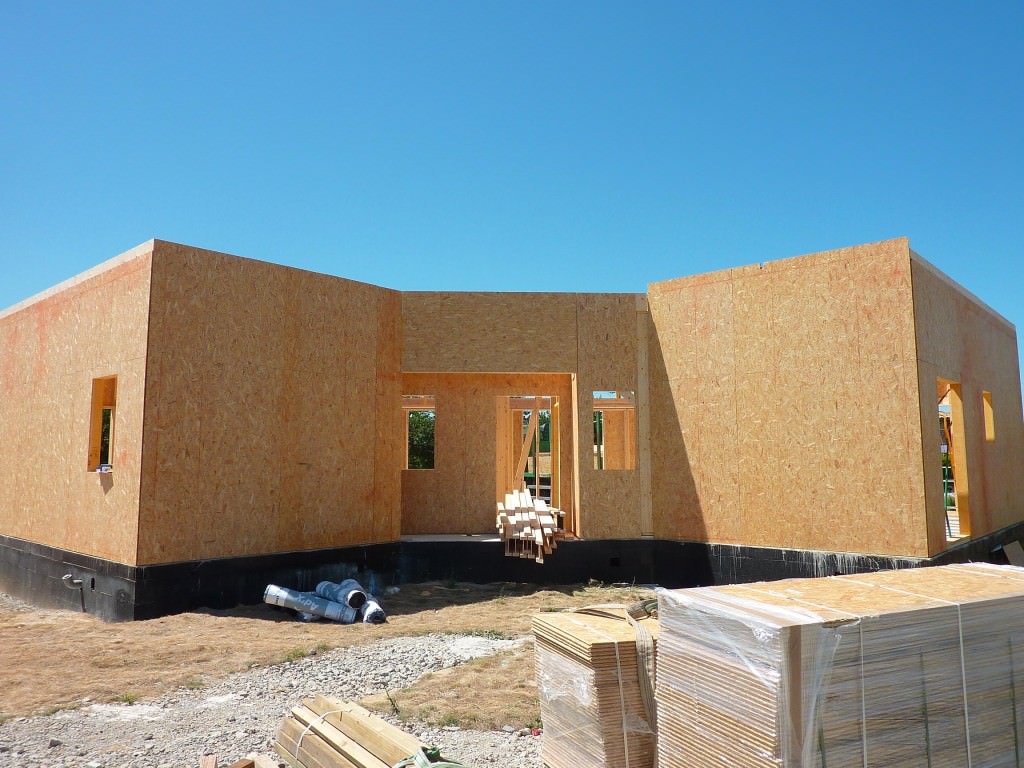

Les ouvriers ont fixé définitivement les murs.

Côté toit terrasse,

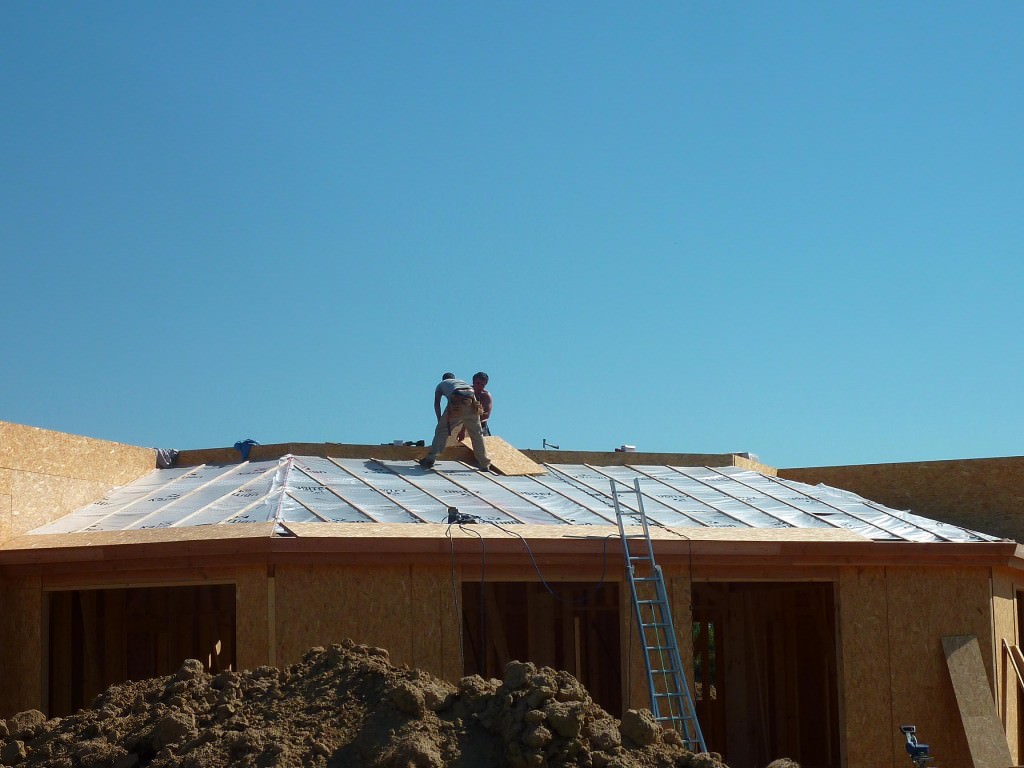

L’OSB de 10mm est posé entre les poutres en « i » (en cours au moment des photos) pour recevoir la semaine prochaine la ouate de cellulose projetée et humidifiée.

Ensuite, à venir re-OSB 20mm par-dessus l’ouate de cellulose projetée puis étanchéité (pas encore trop de détail sur la partie technique)

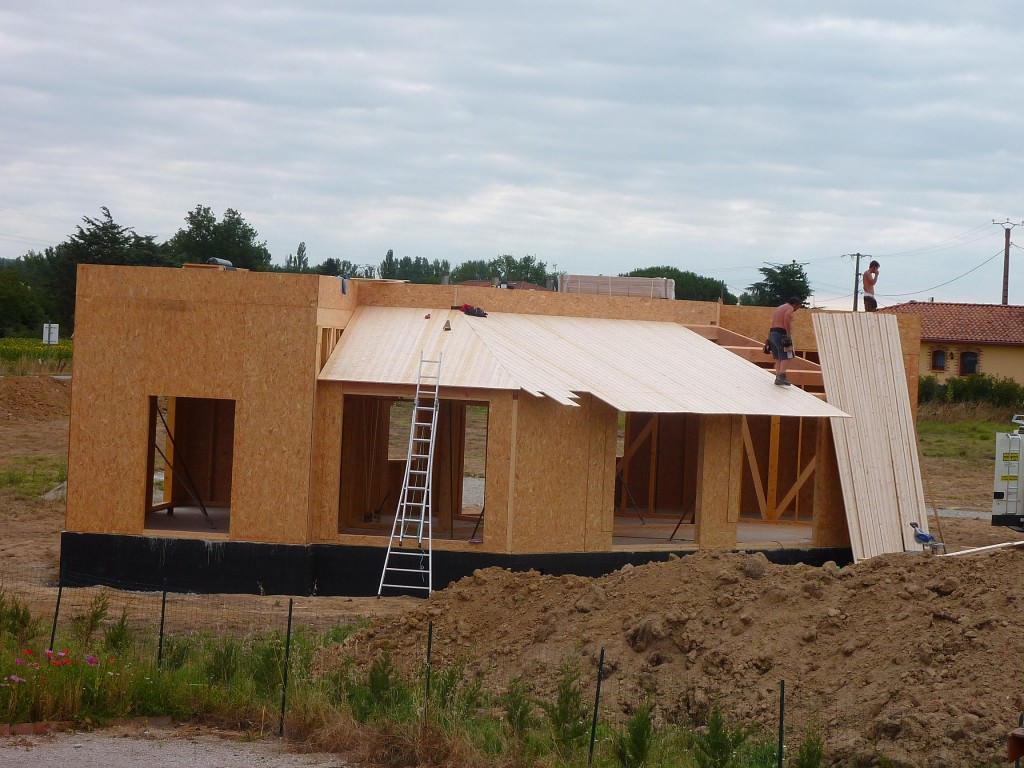

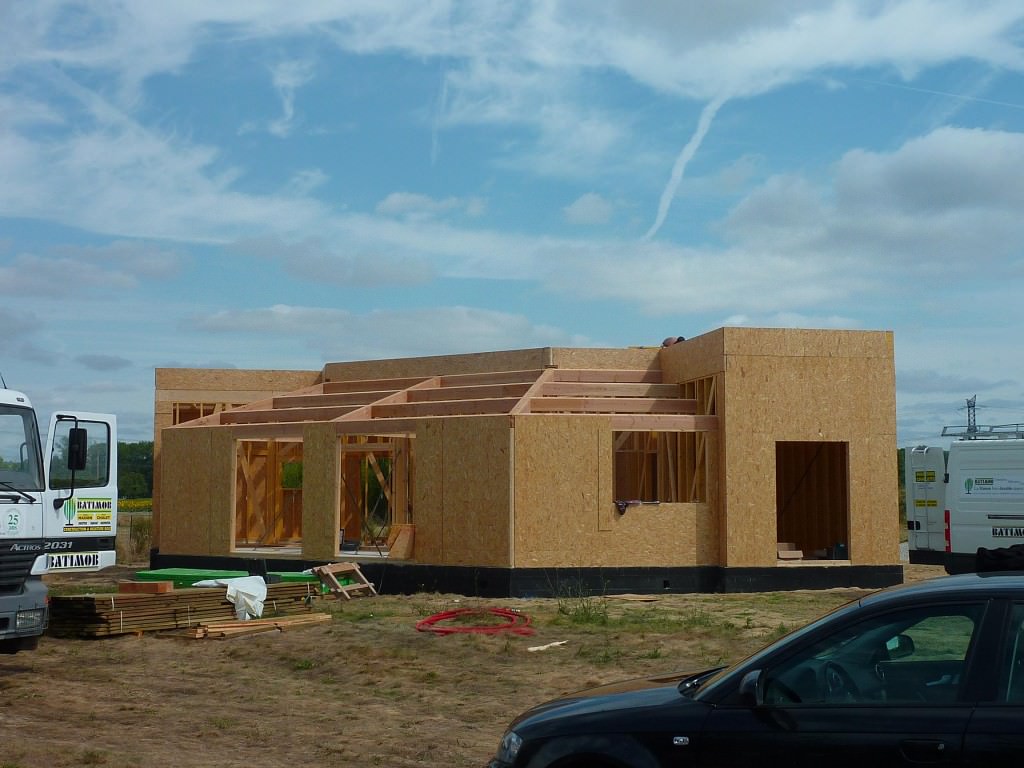

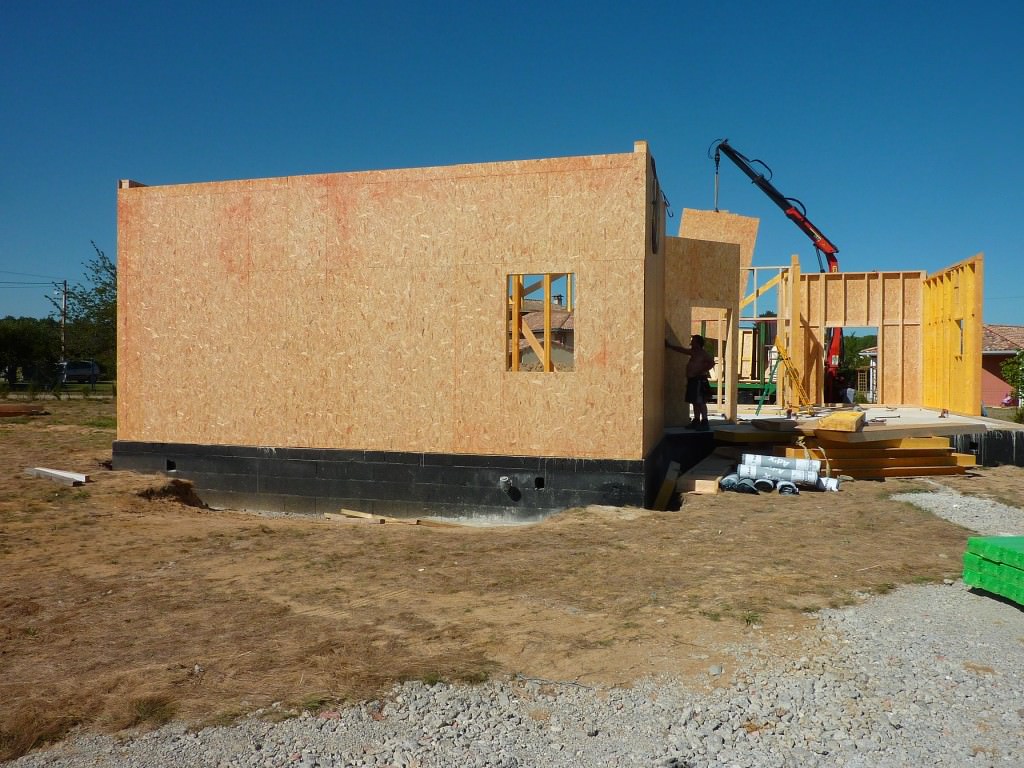

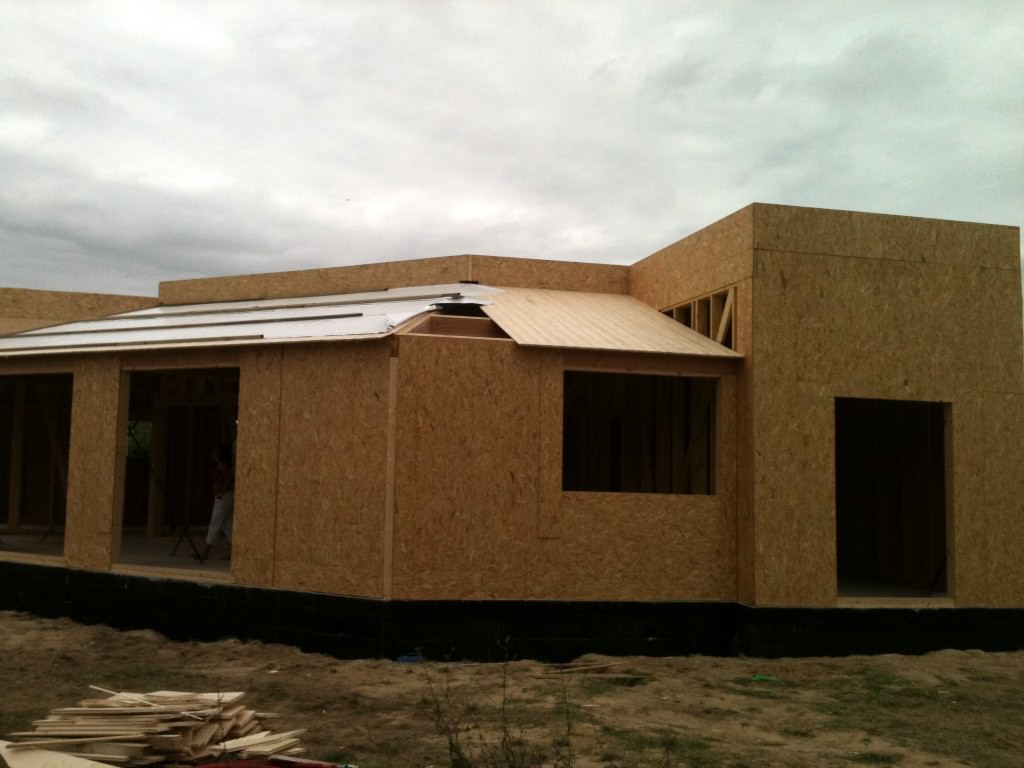

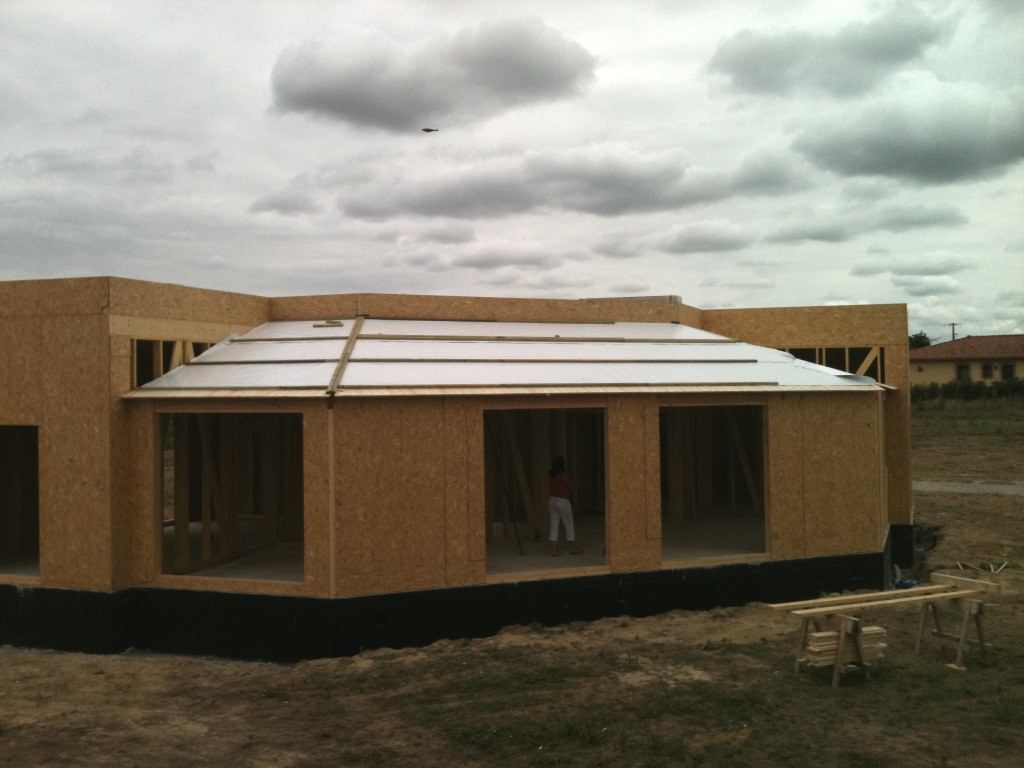

Voilà l’état actuel de la maison

Prochaines étapes :
1. Isolation des murs verticaux par ouate de cellulose projetée

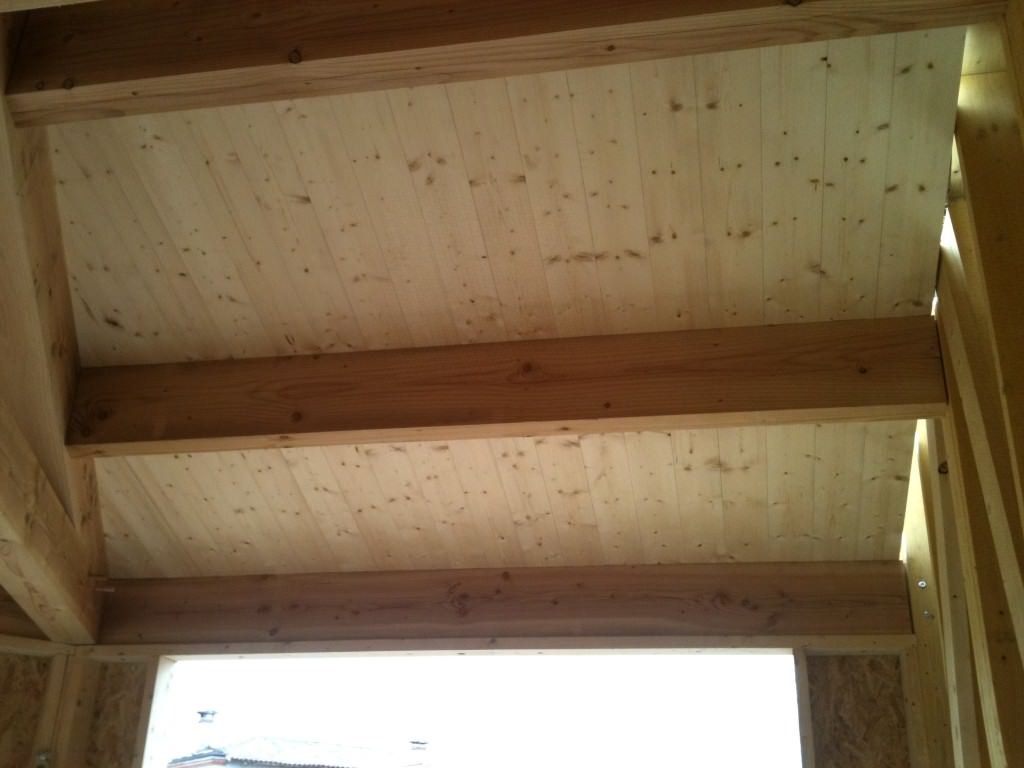

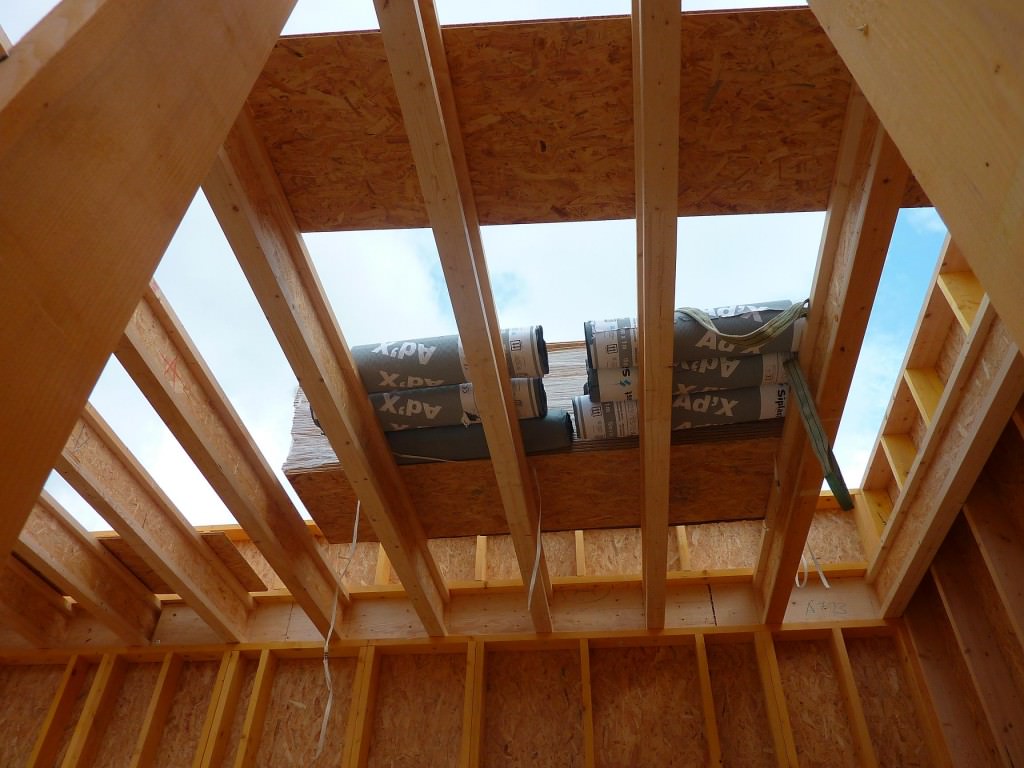

2. Pose du lambris massif sur charpente tradi + isolation ouate de cellulose + OSB + pose d’un film Ad’X de SIPLAST (film étanche) avant pose d’un litelage + tuile DC12
3. Devis étanchéité toit terrasse en cours

Fin de montage de l'ossature bois et de la charpente

Mardi 17 Juillet fin d’après midi

Pendant mon absence et à ma grande surprise à mon retour du boulot à 22h,

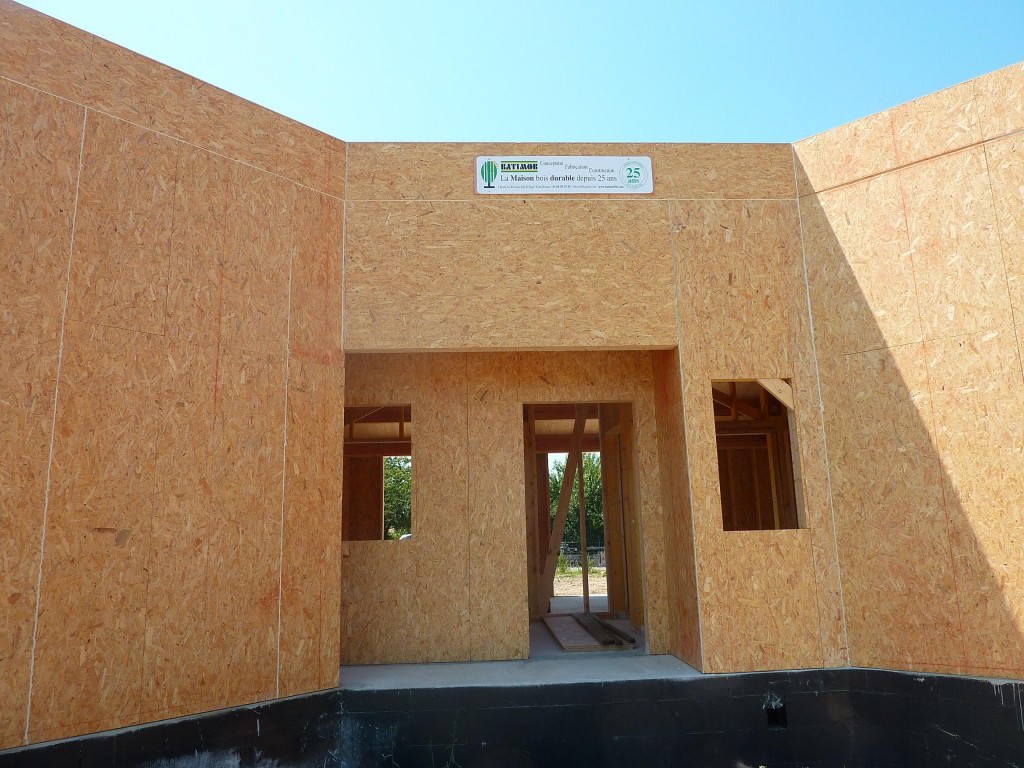

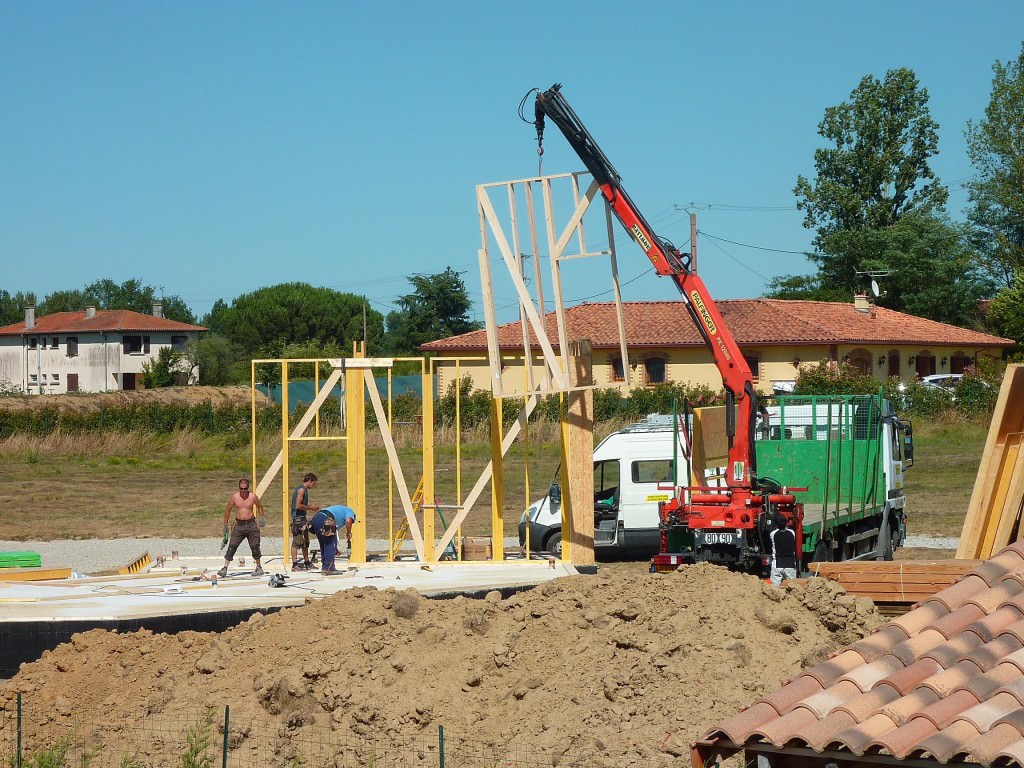

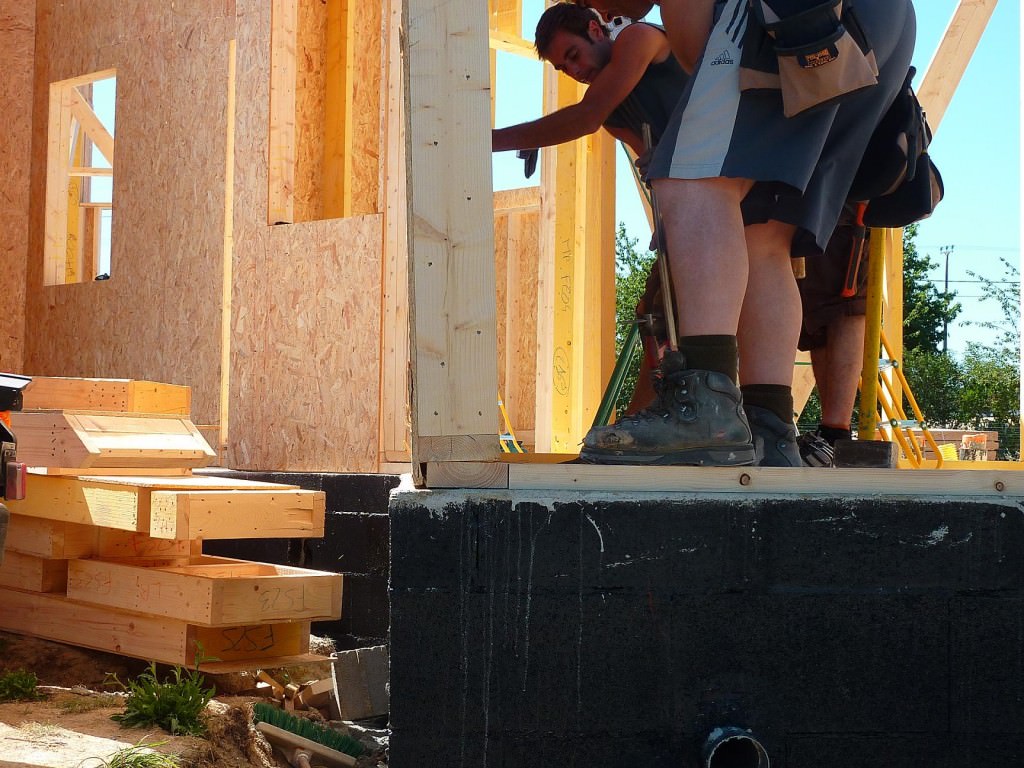

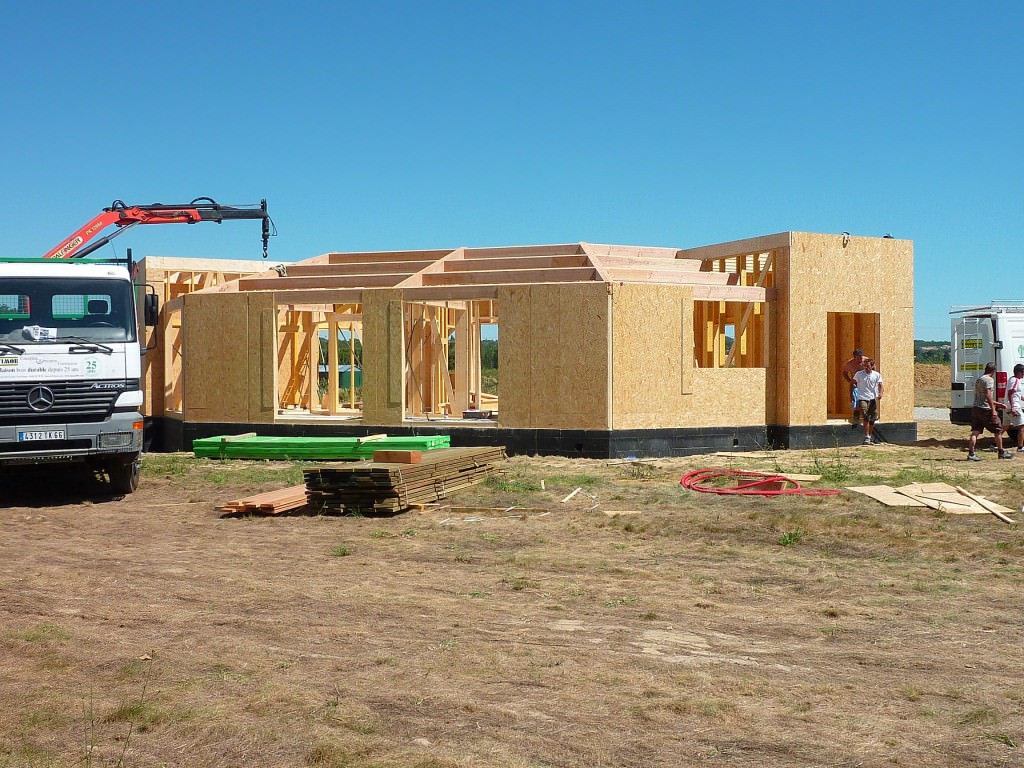

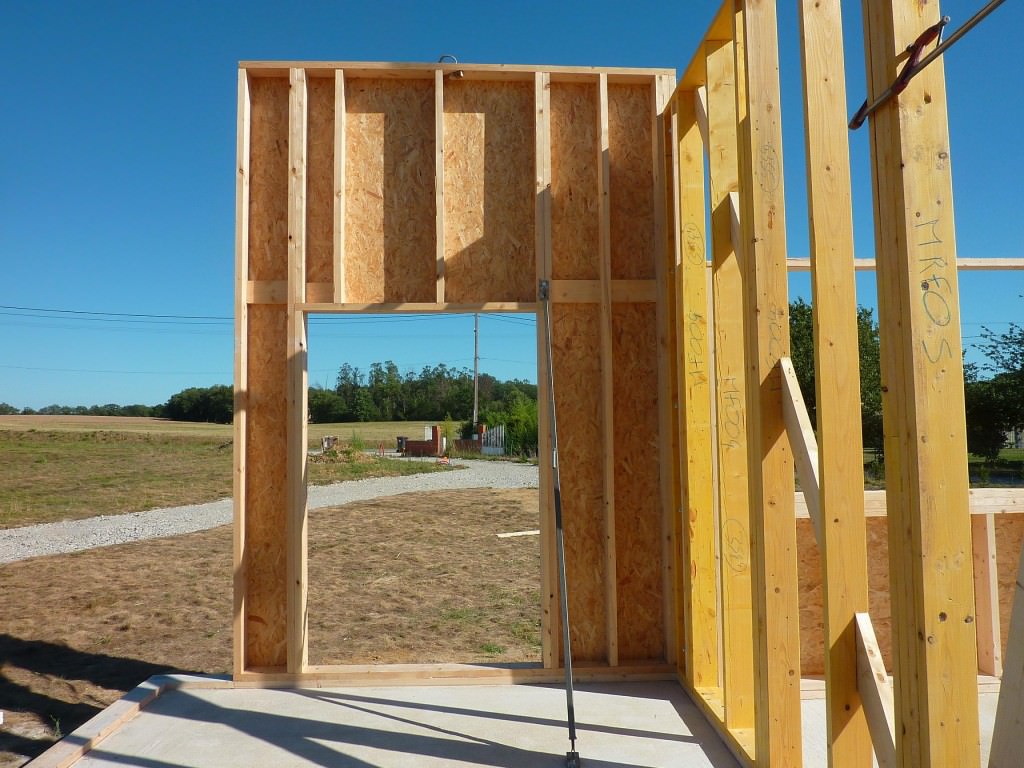

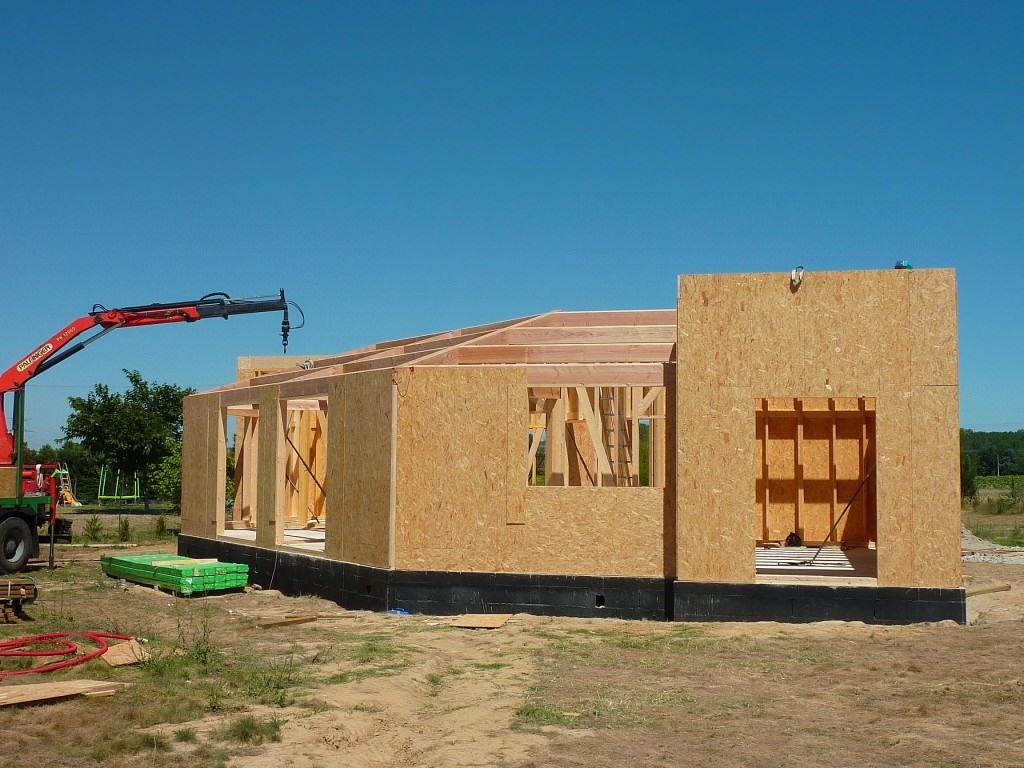

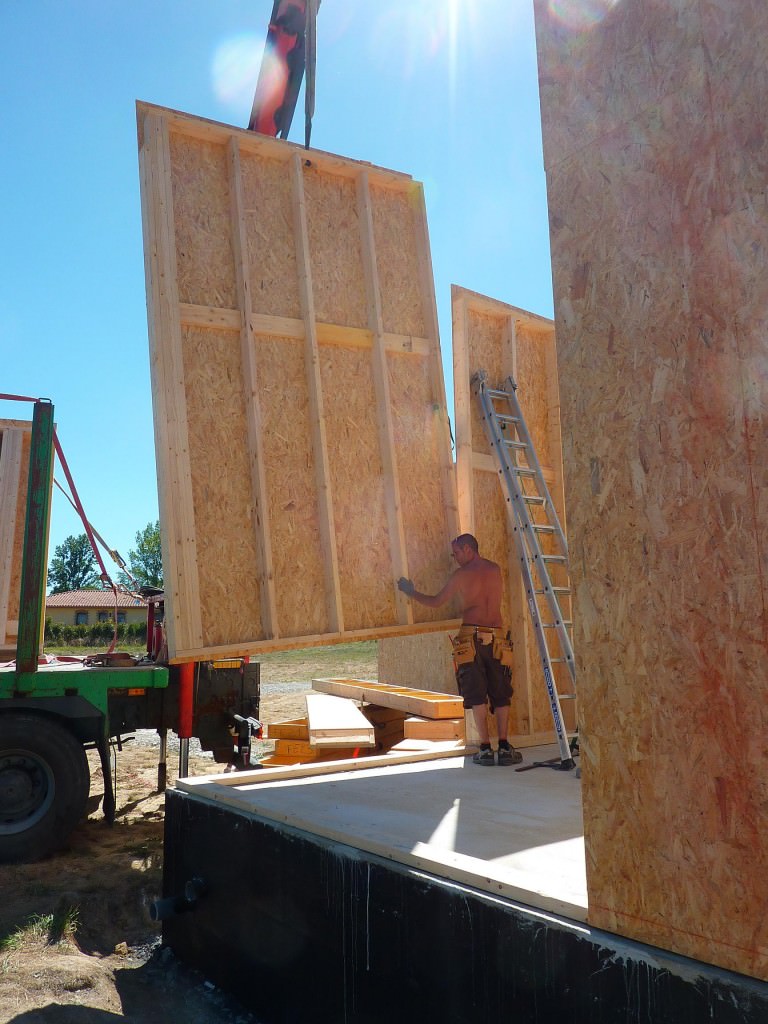

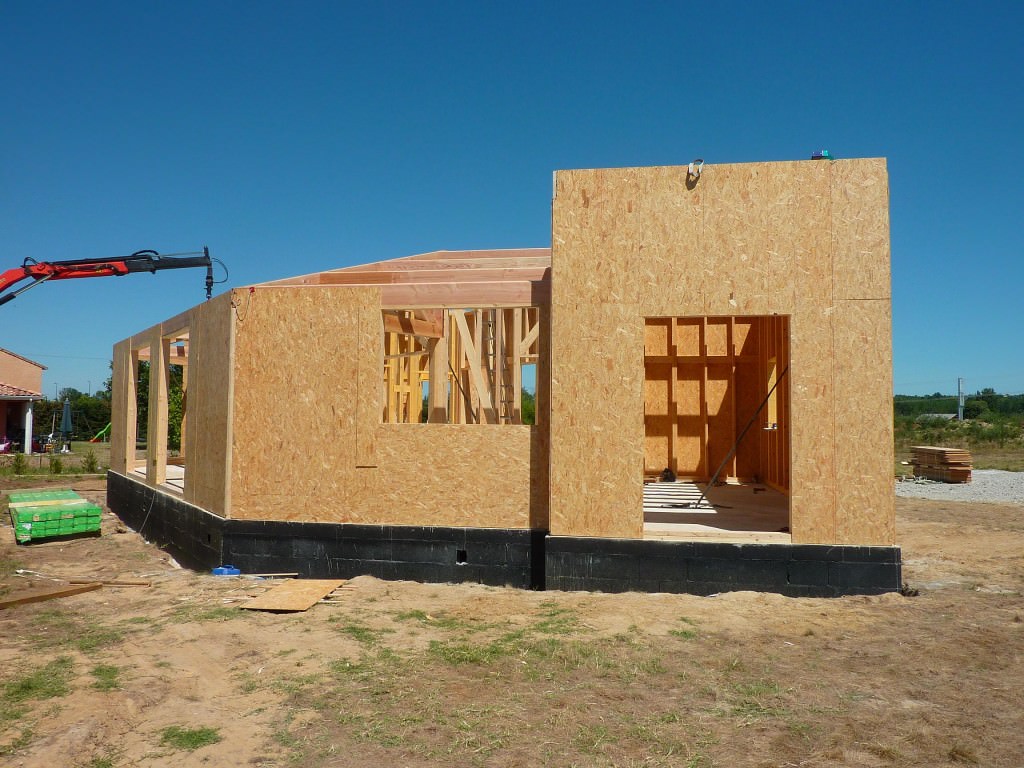

La charpente ainsi que les derniers murs sont posés.

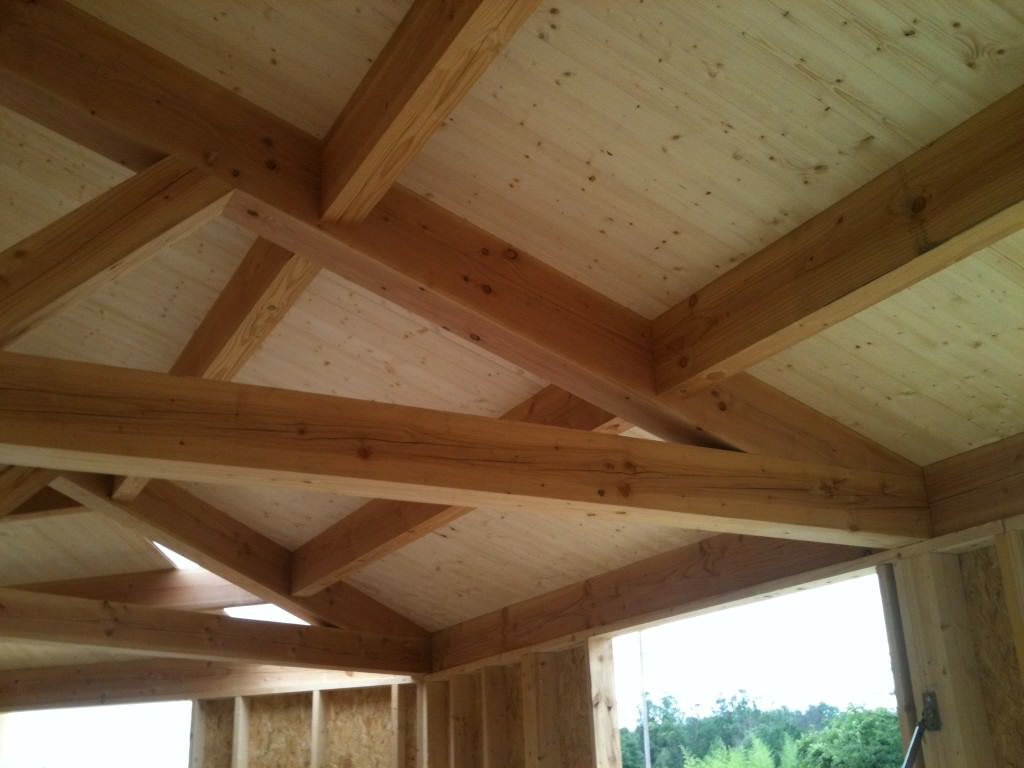

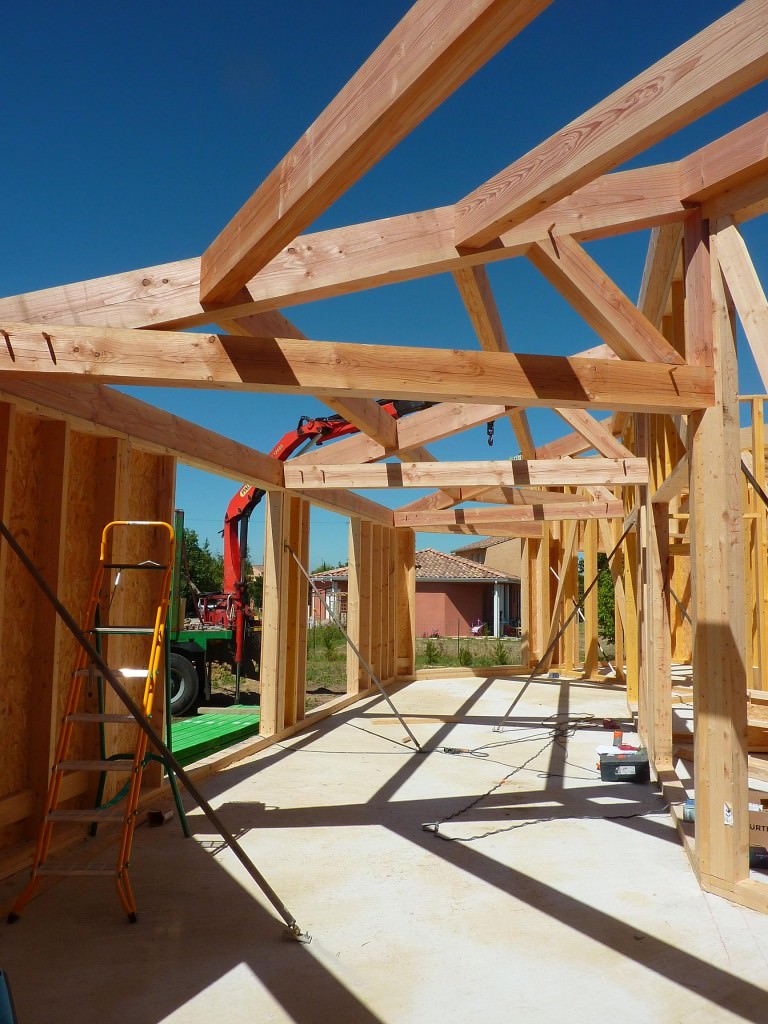

Voici la charpente tradi

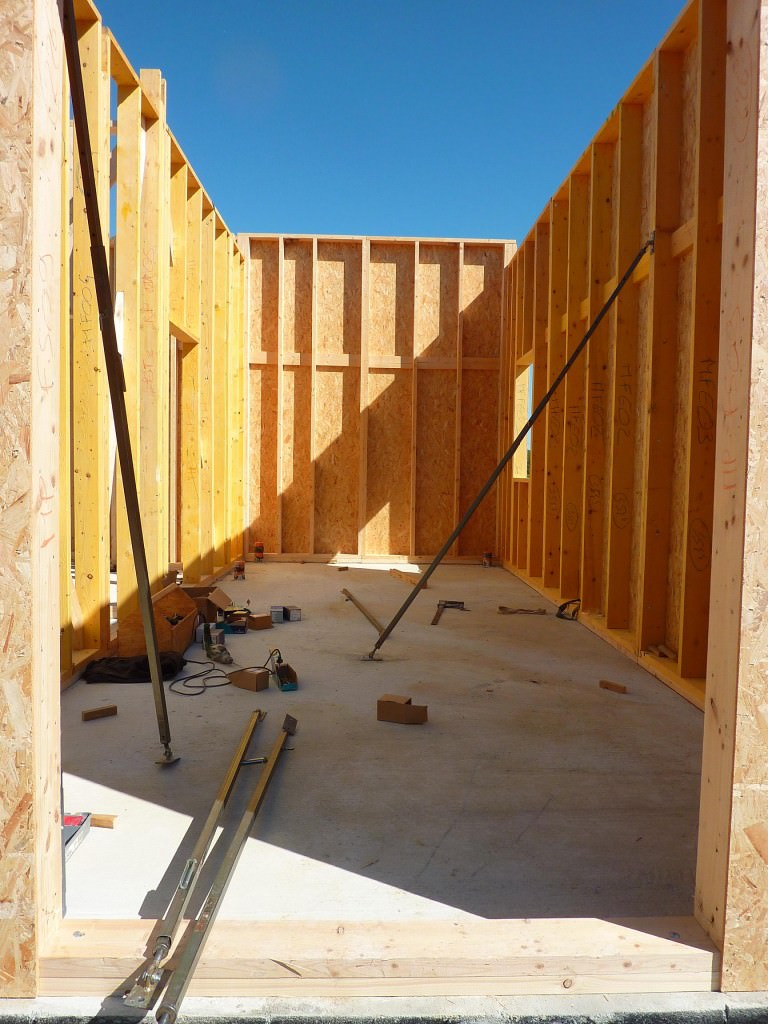

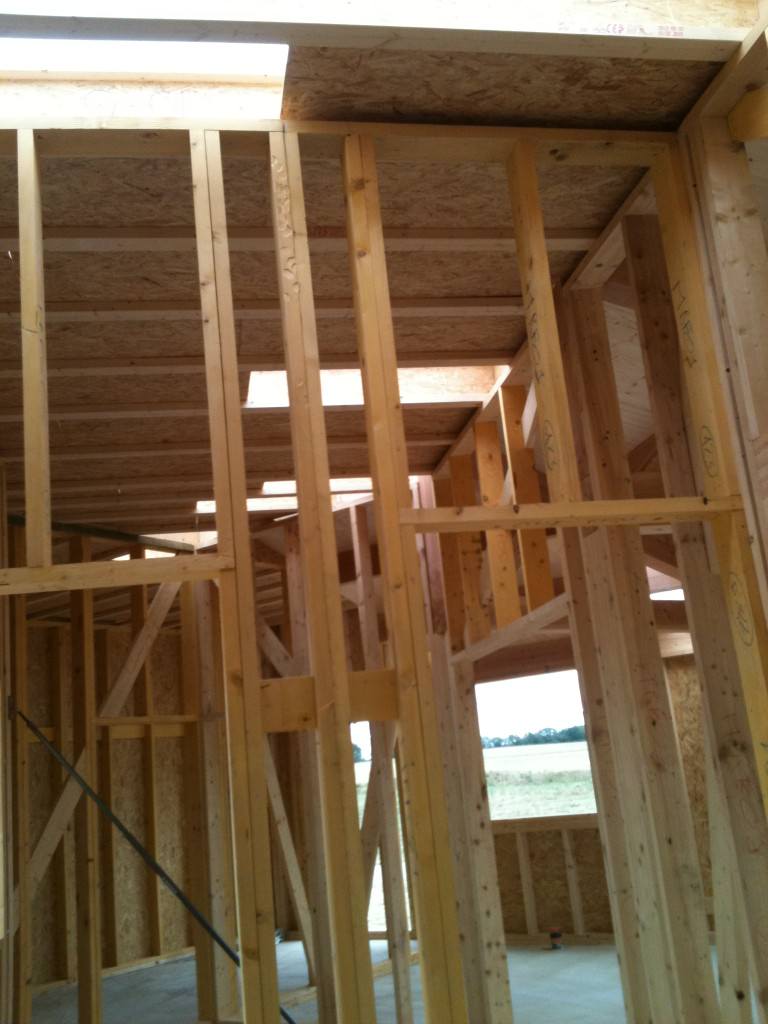

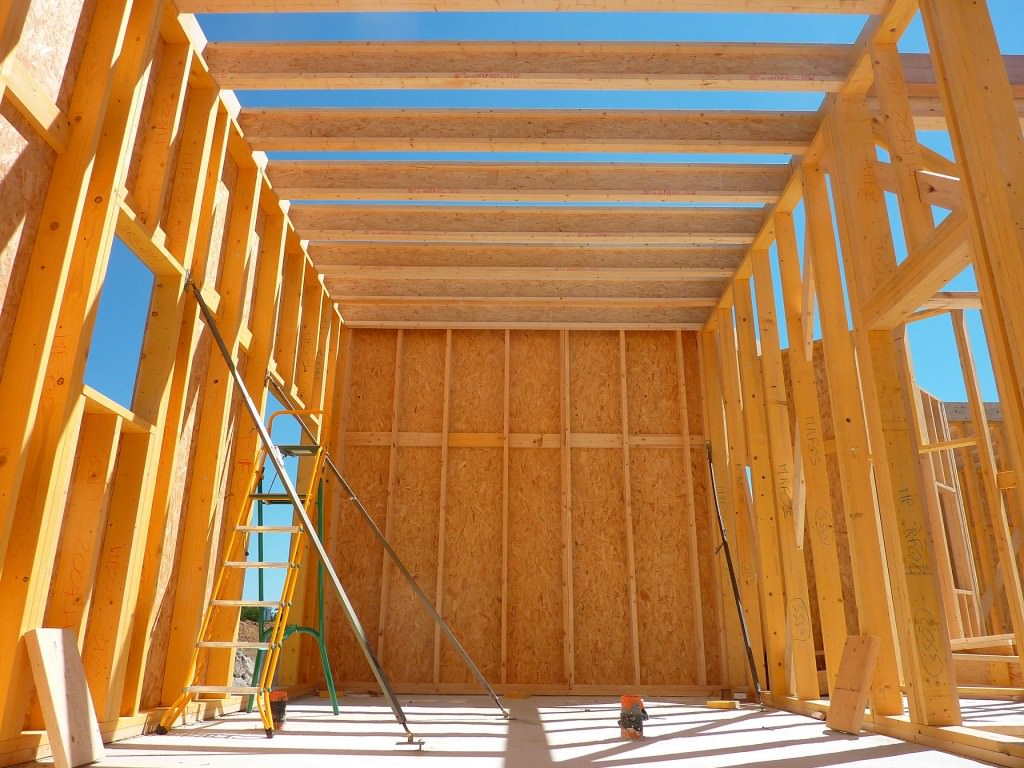

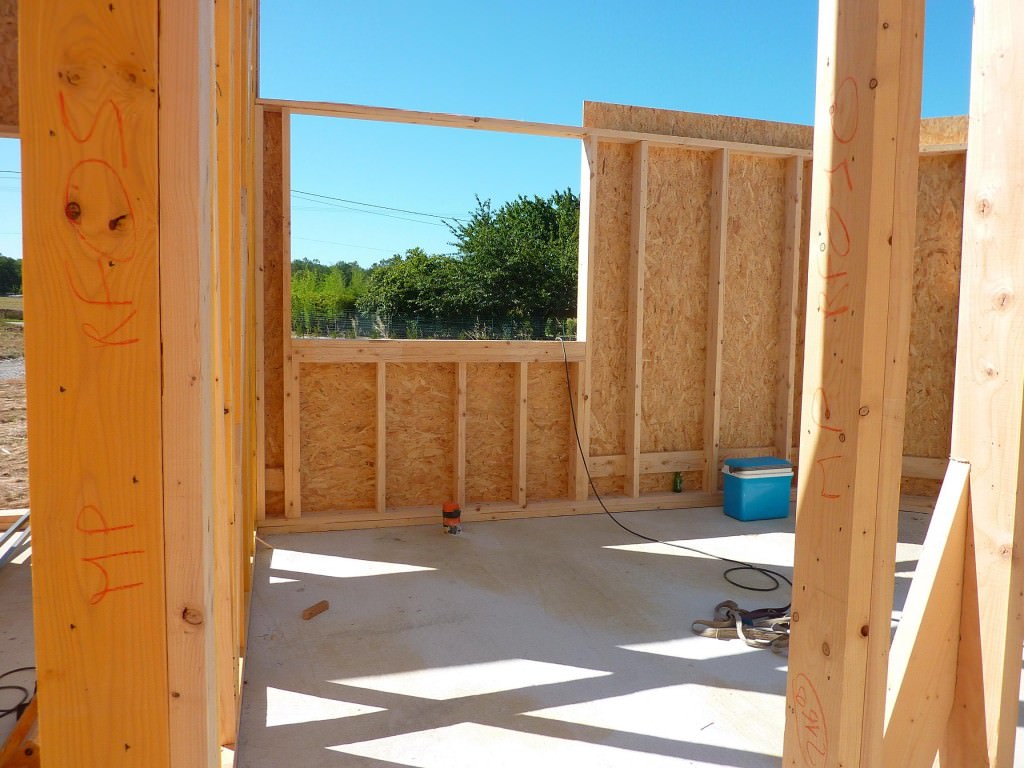

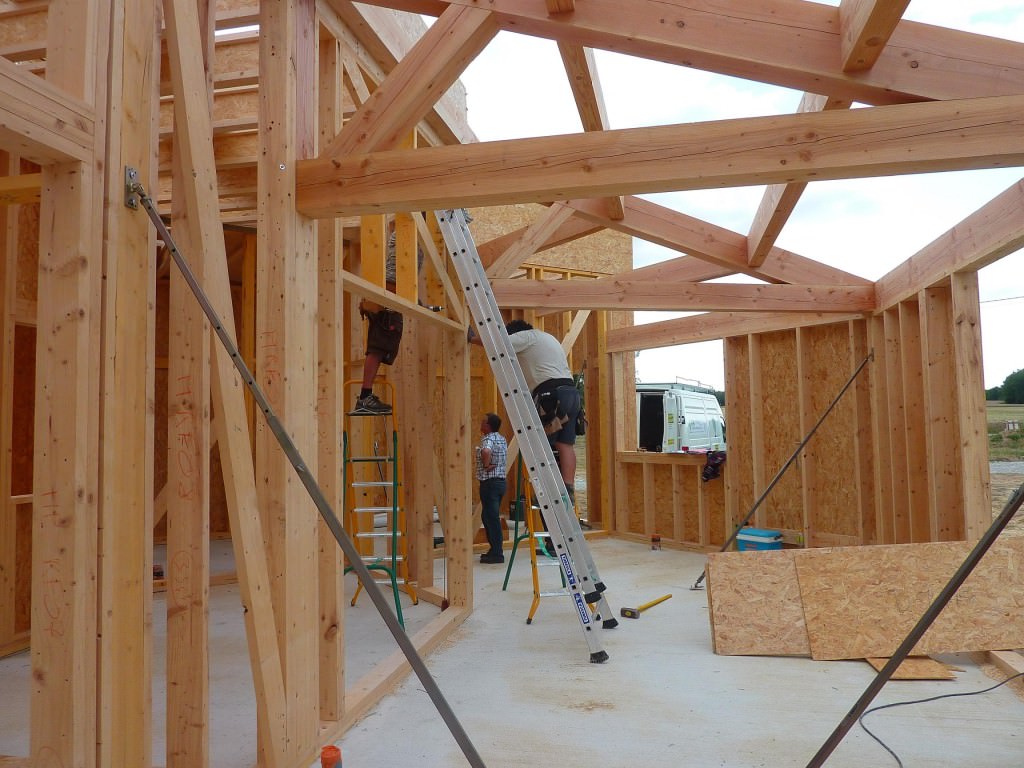

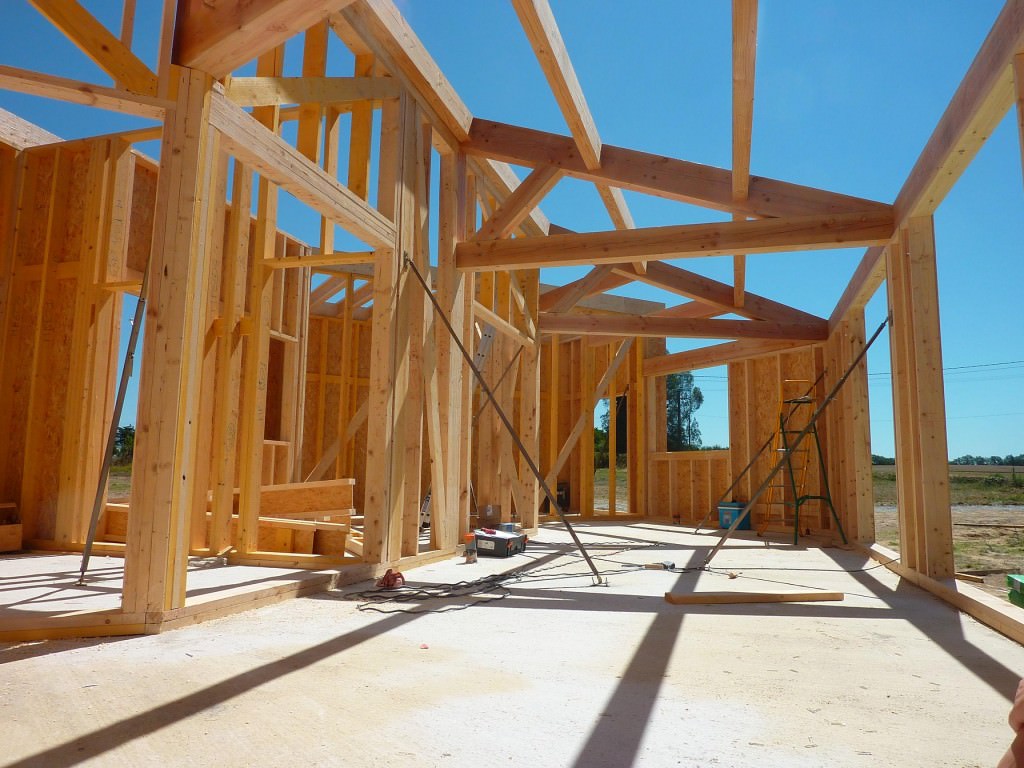

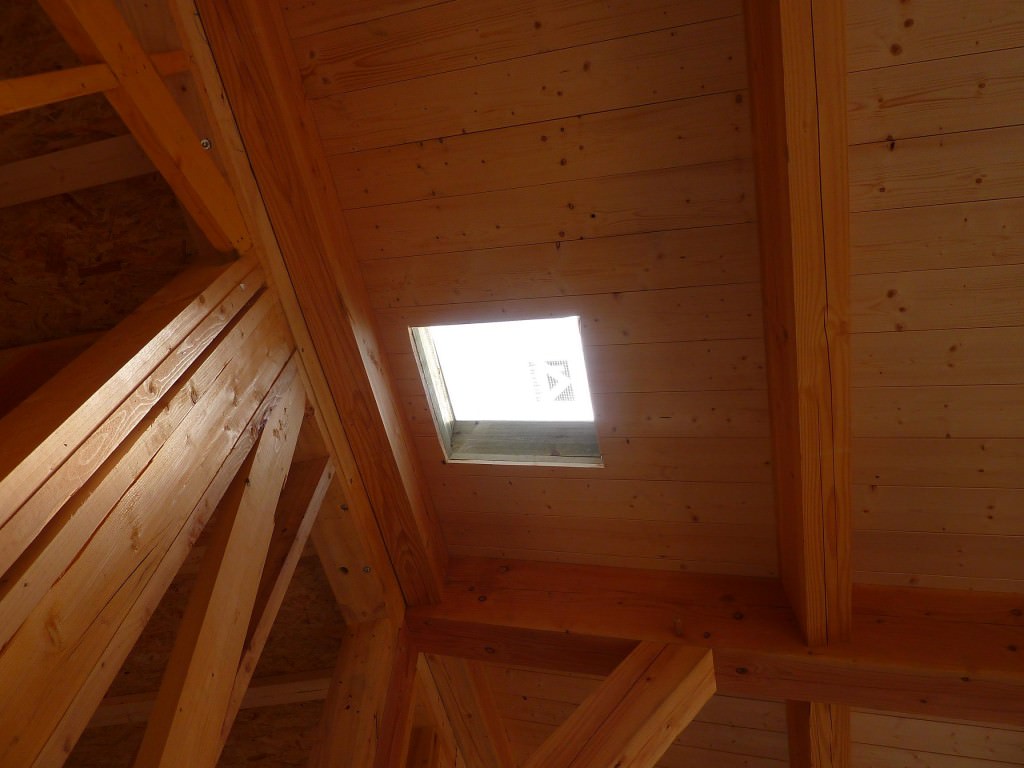

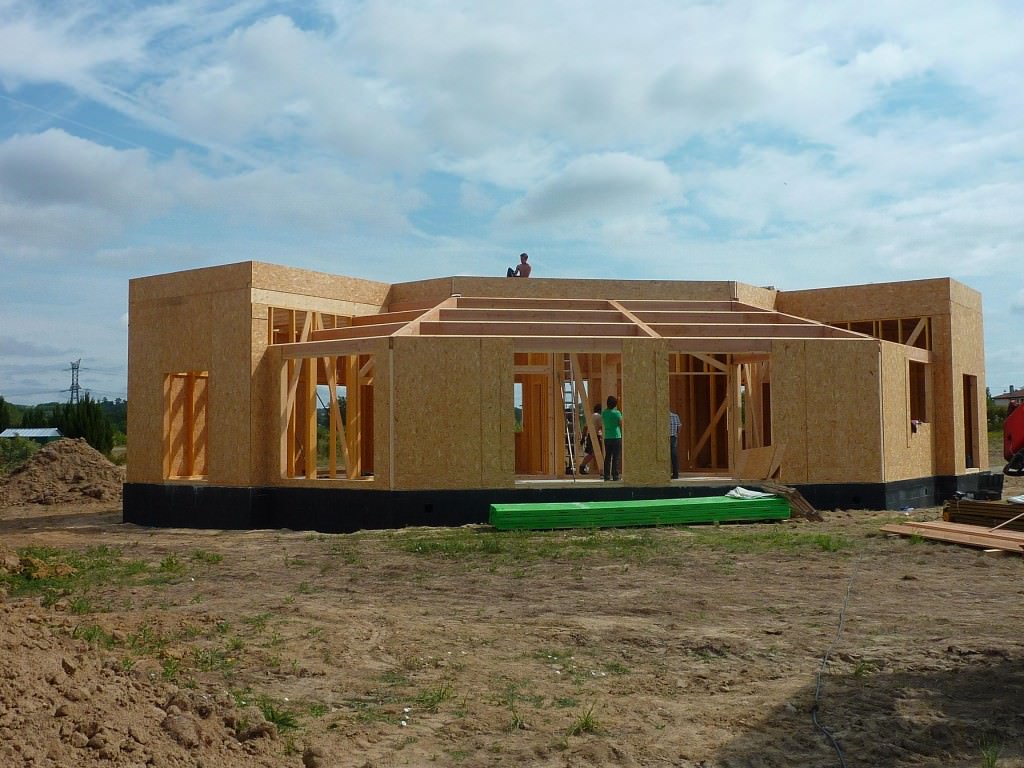

Ici nous pouvons observer les différents espaces : cuisine « au raz de la photo » puis séjour et salon

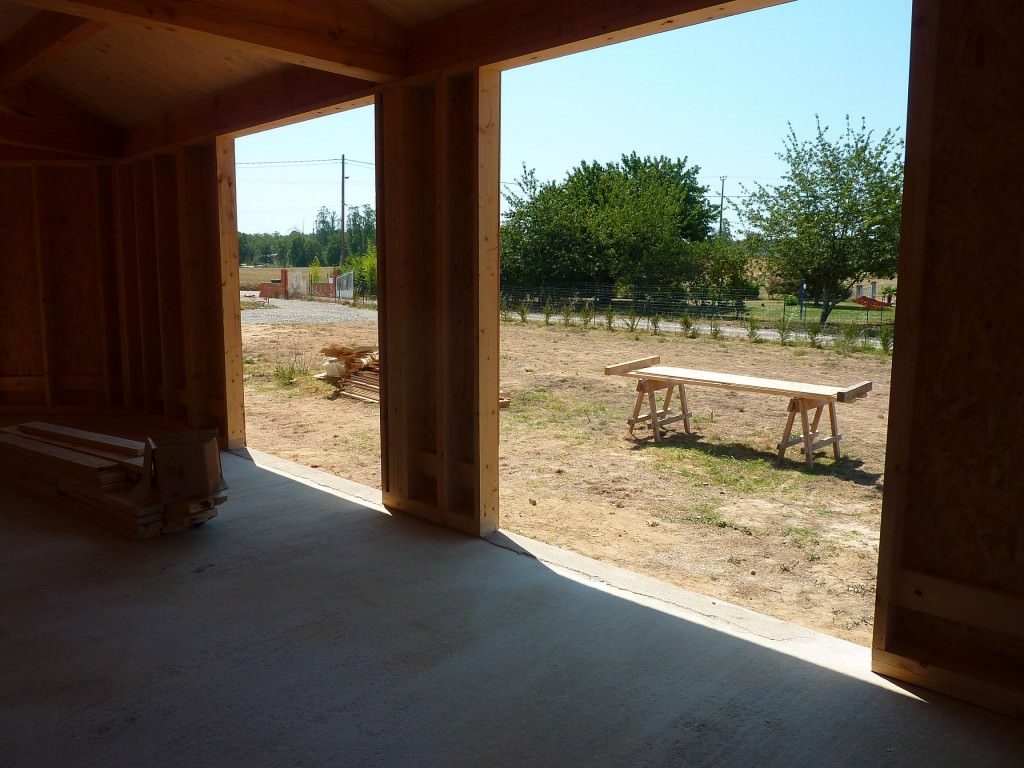

Ici salon, séjour puis cuisine au fond

Mercredi 18 Juillet matin

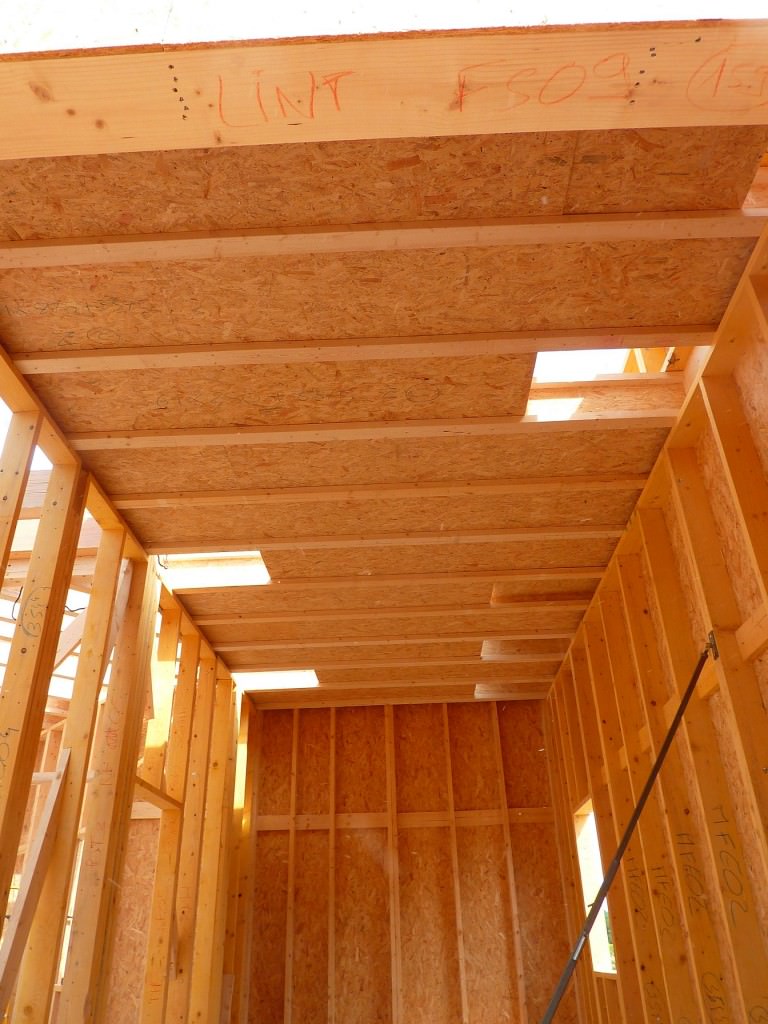

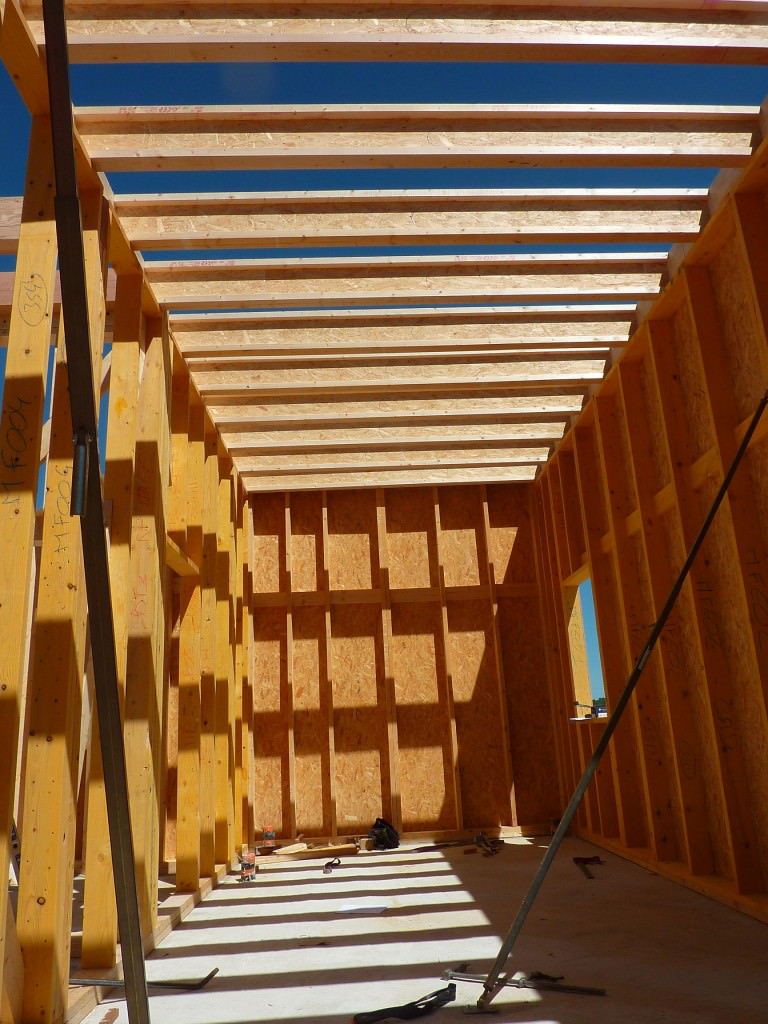

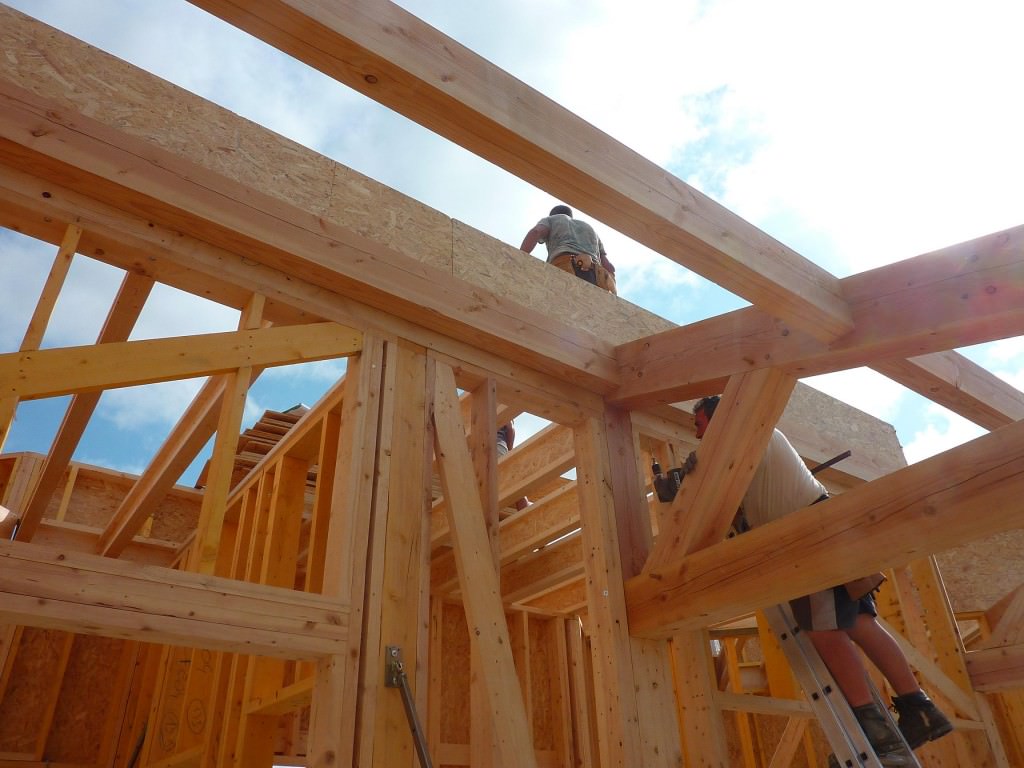

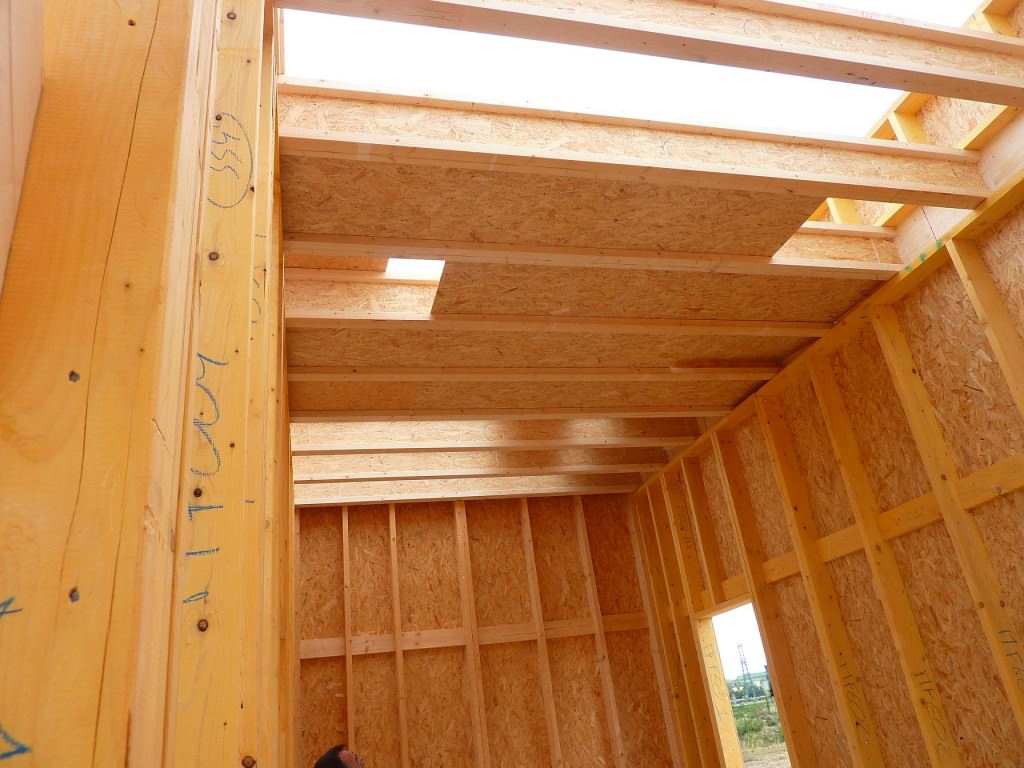

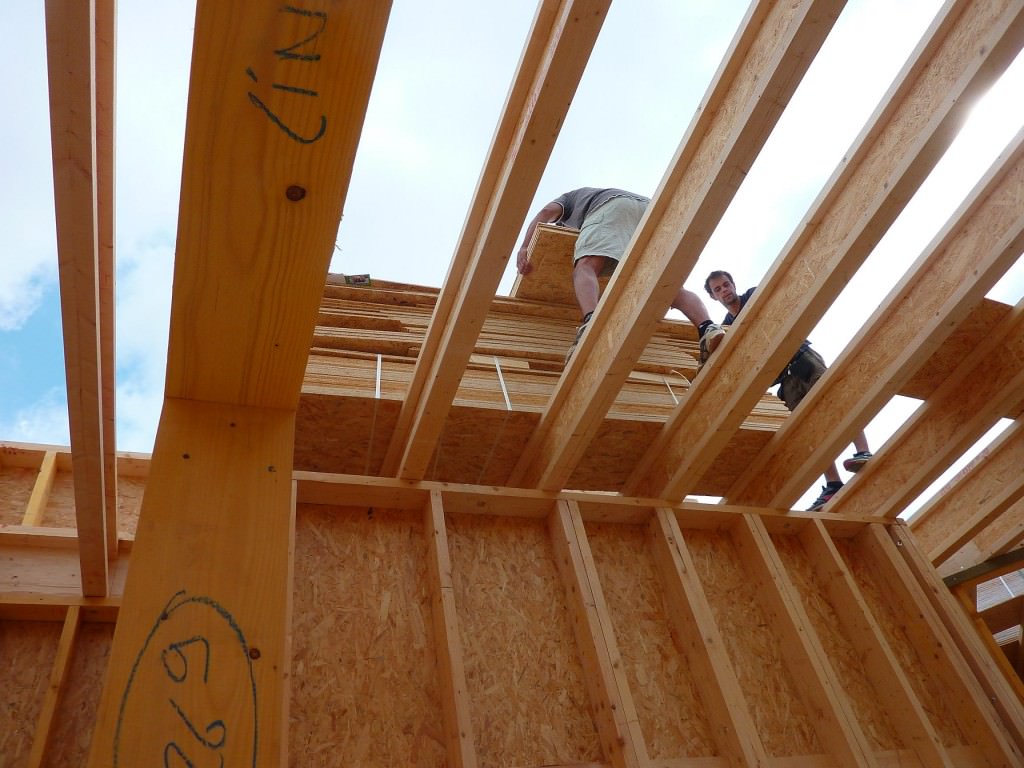

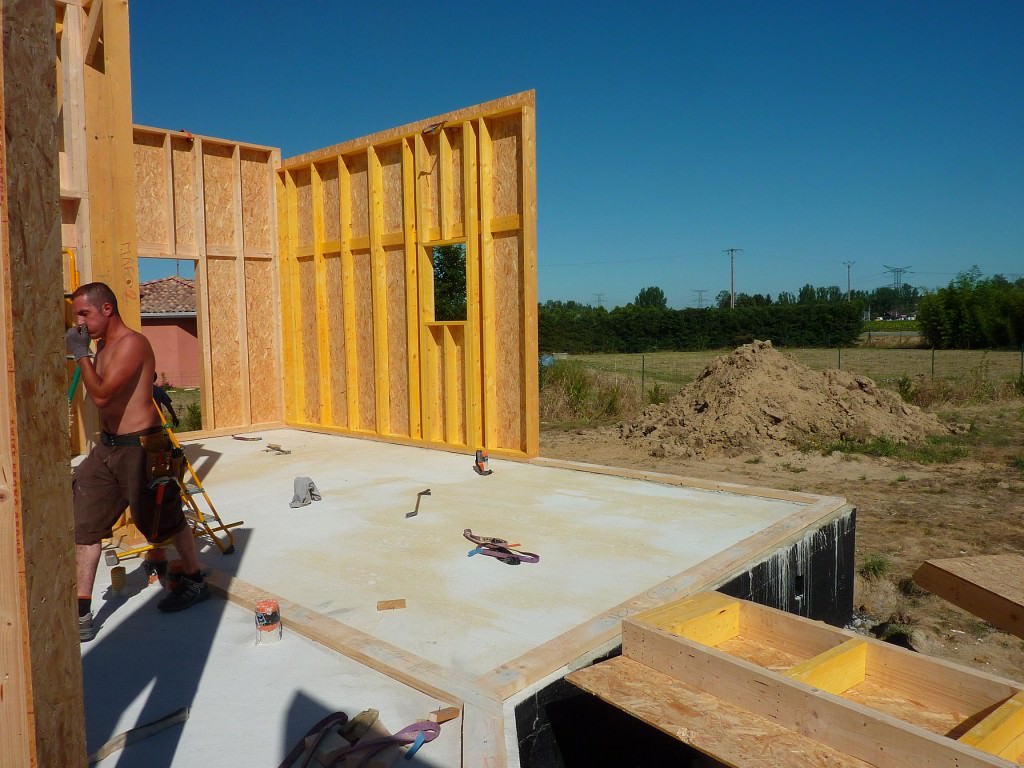

Pose des poutres en « i » pour support du toit terrasse en OSB

Nous sommes tout simplement fan !!!!! 😉

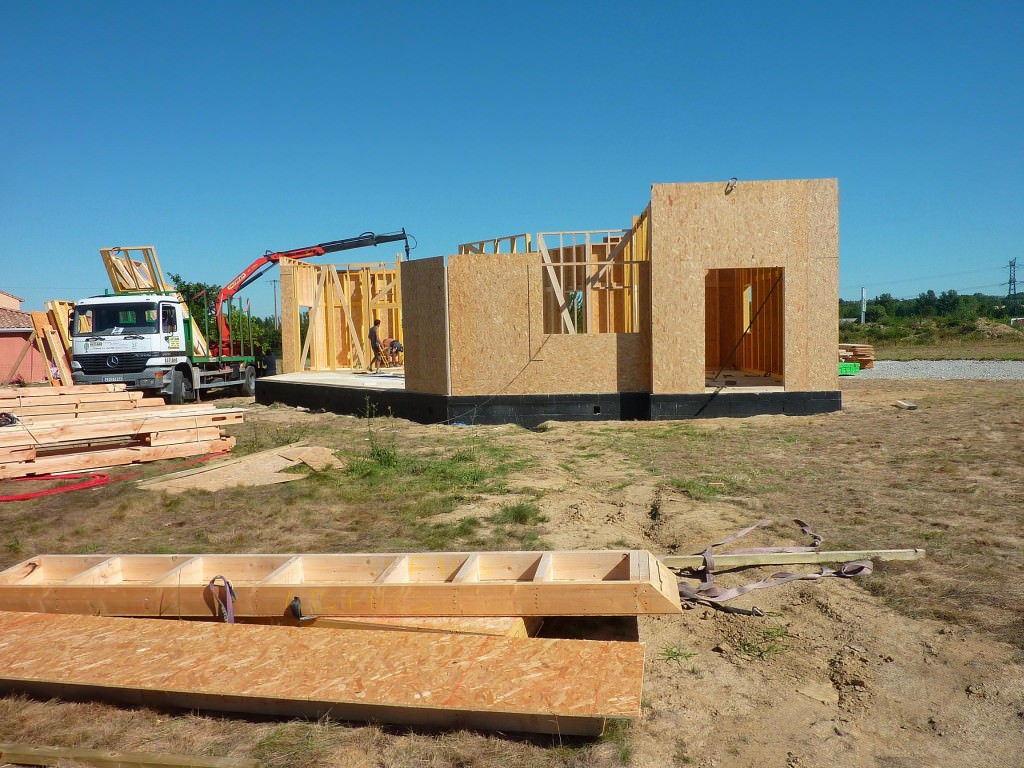

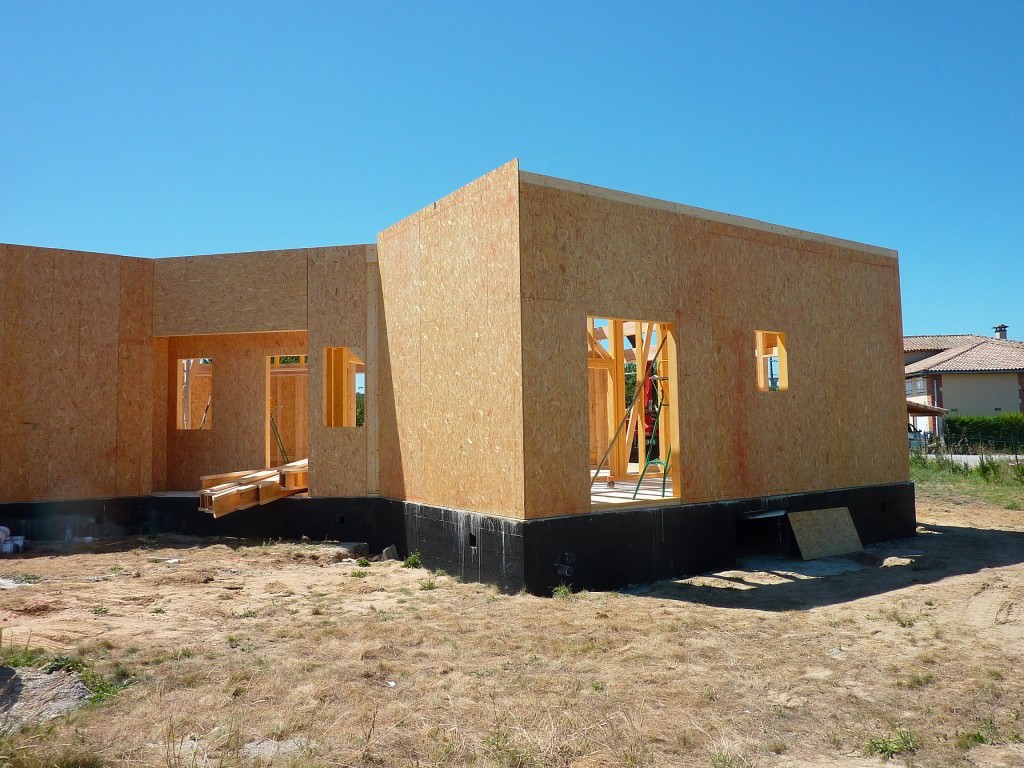

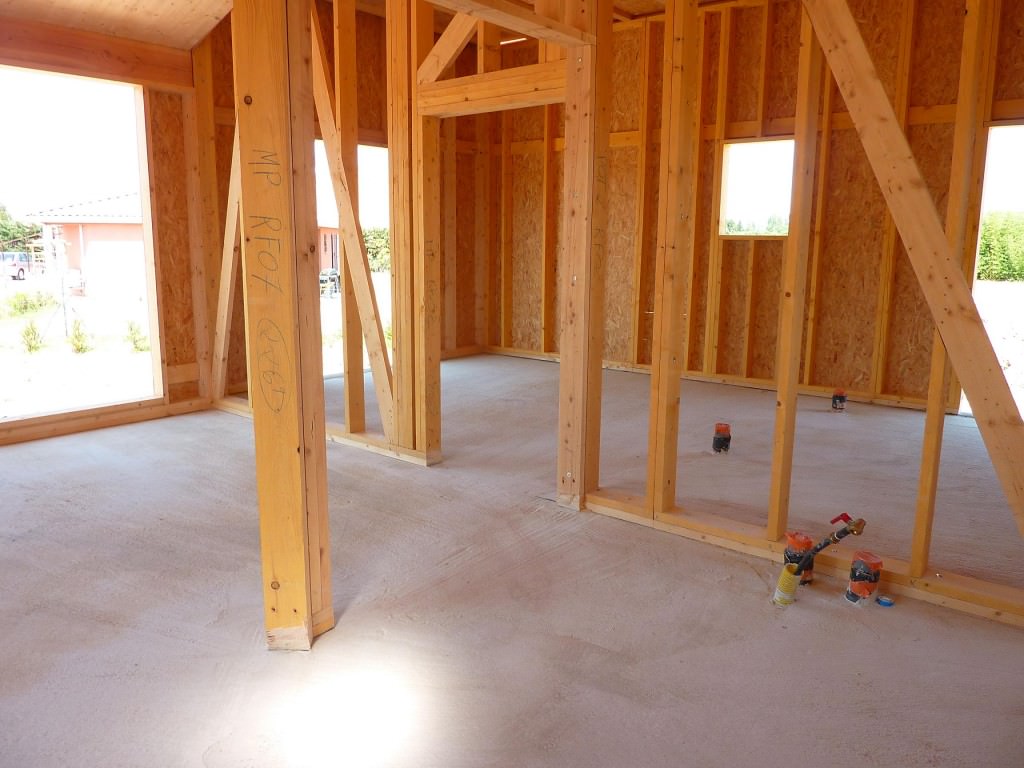

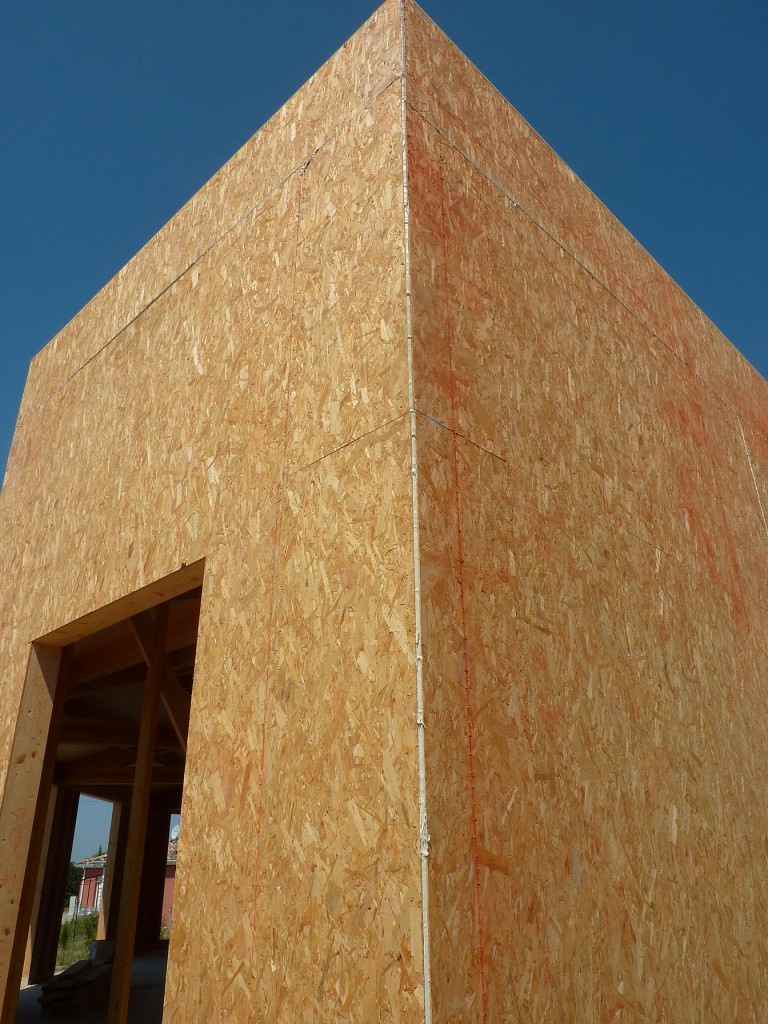

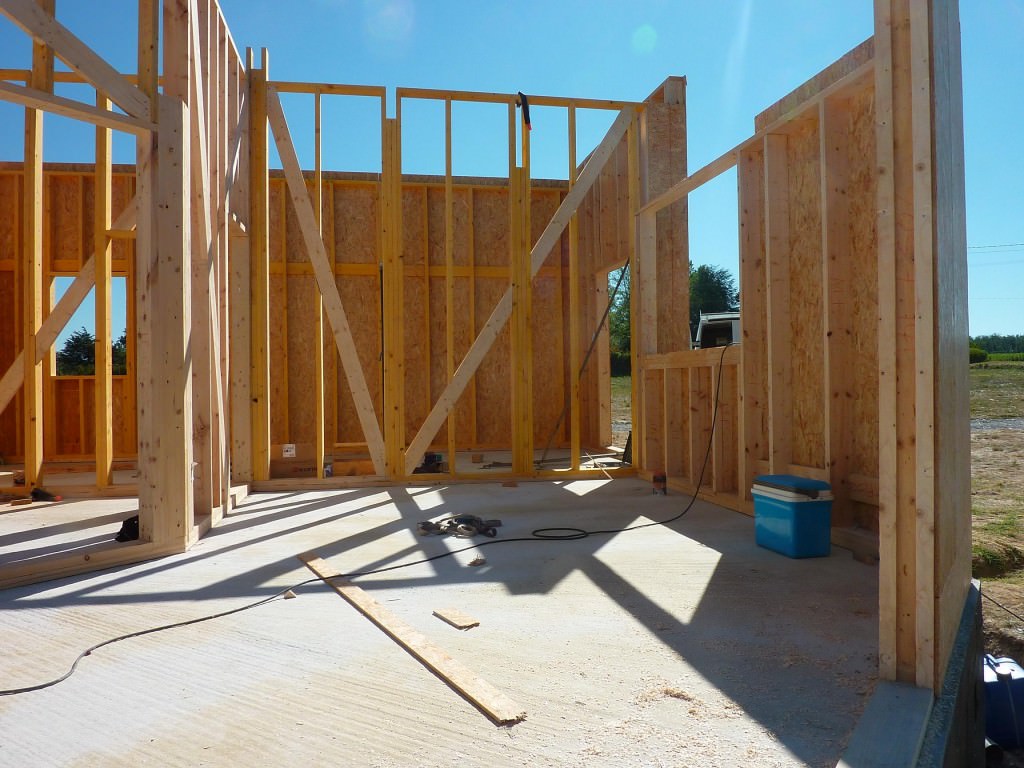

En 3 jours, nous pouvons enfin apprécier les volumes des pièces, la propreté du montage, l’exécution de notre travail de réalisation des plans et surtout…. le bois et sa très agréable odeur 🙂

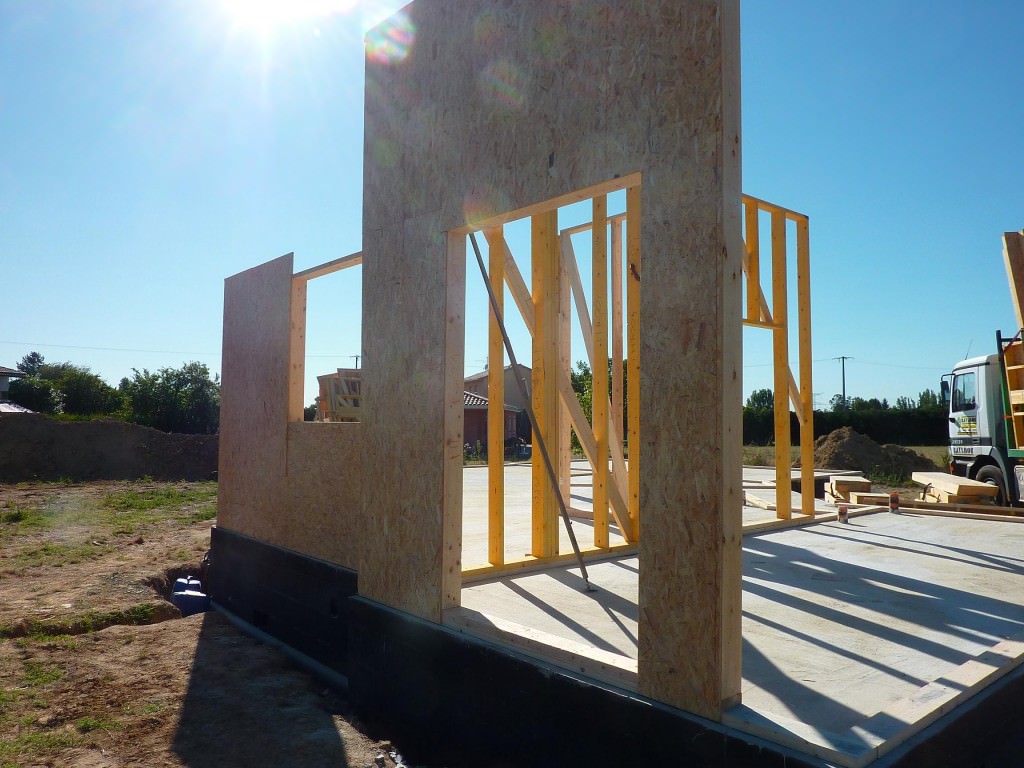

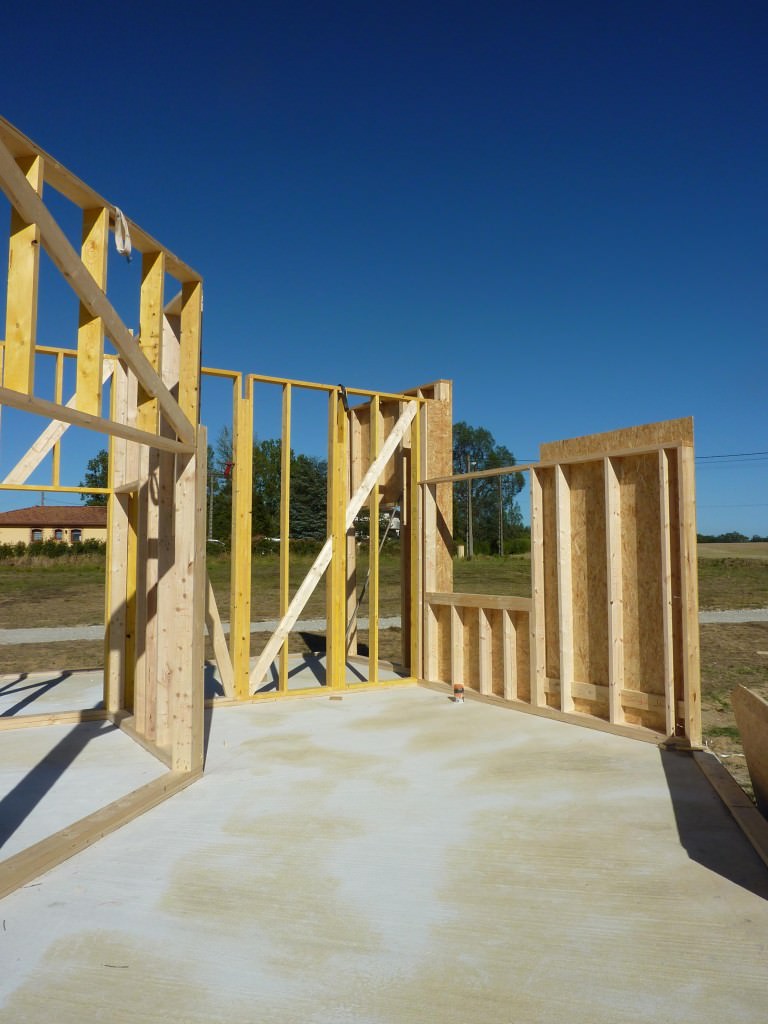

Montage de l'ossature bois

Lundi 16 Juillet

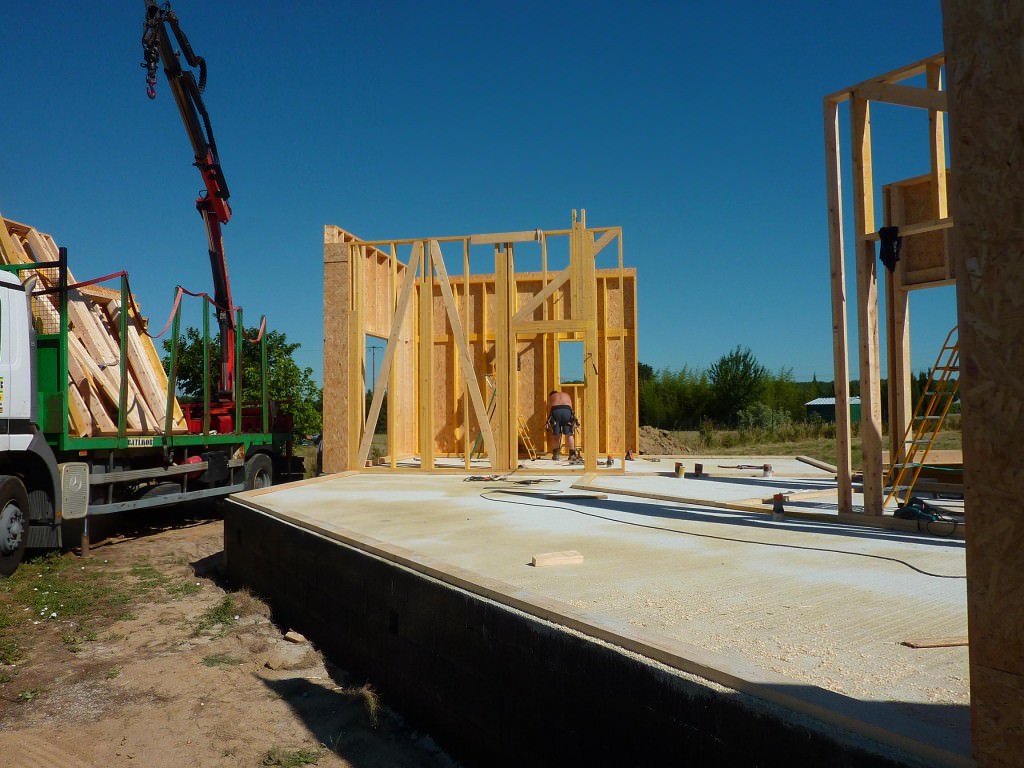

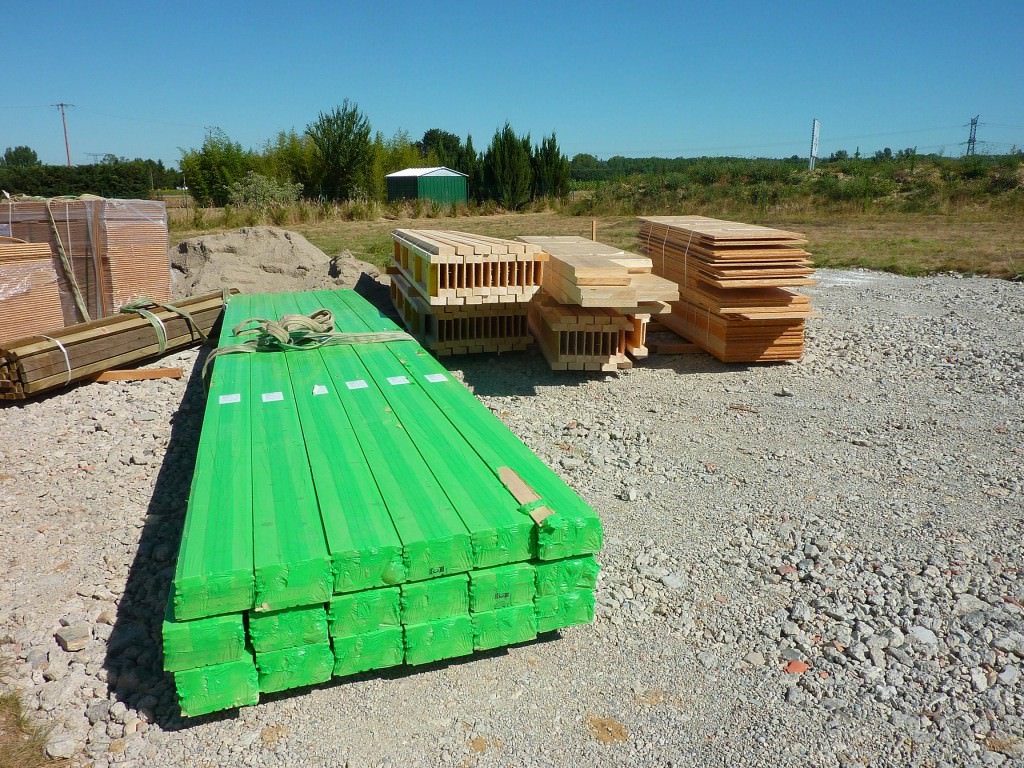

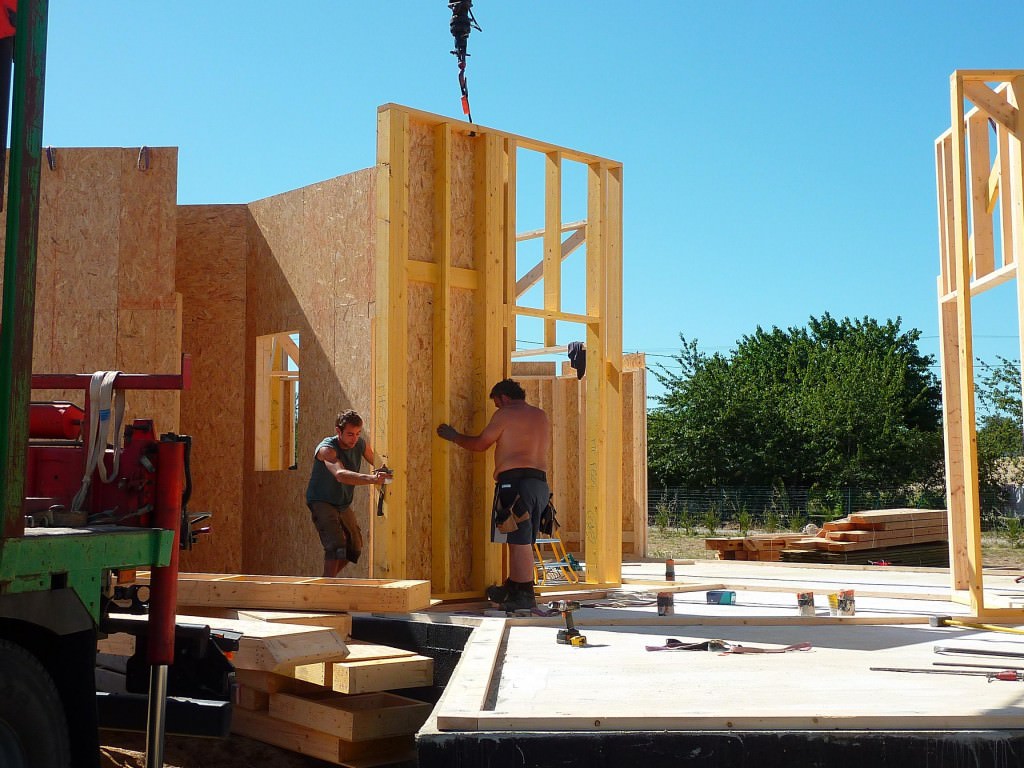

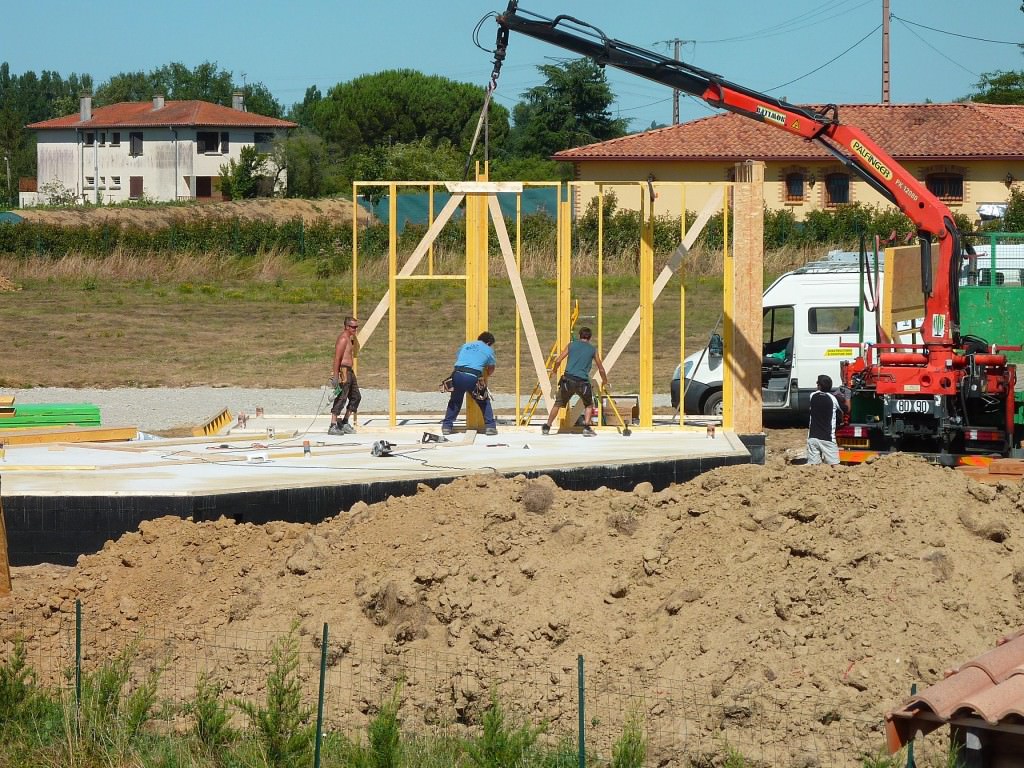

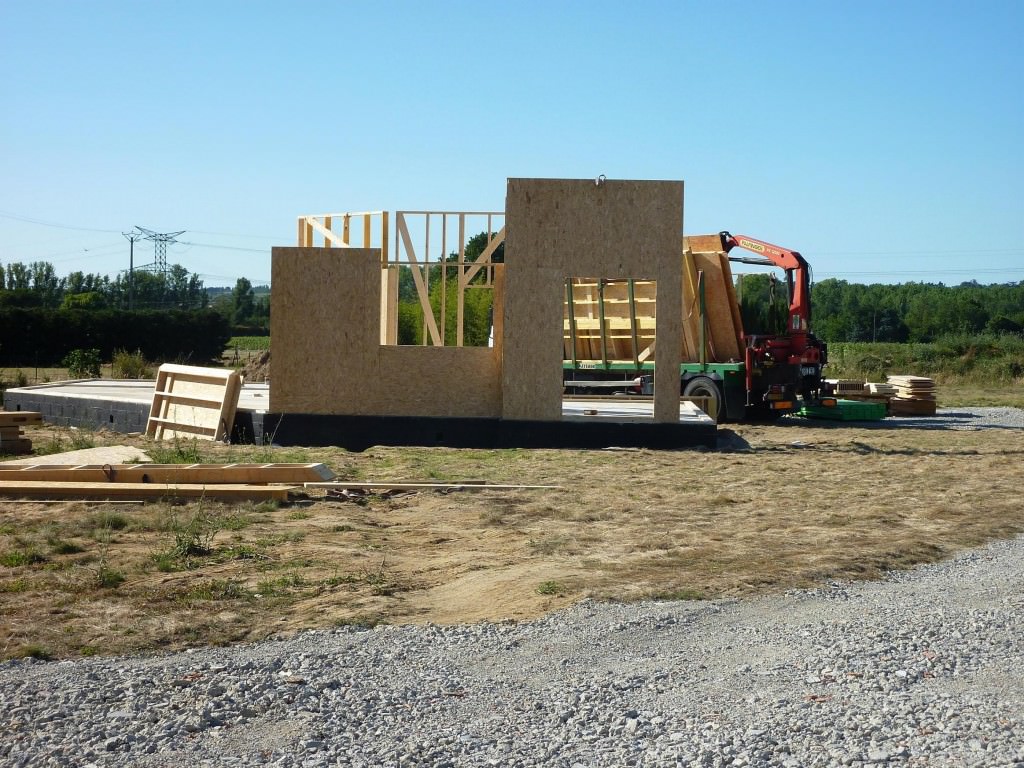

L’équipe BATIMOB66 arrive pour livrer le dernier lot de structure bois + les habillages (OSB pour le toit terrasse, lambris massif pour le plafond du salon, les solives pour la charpente et la ceinture bois qui vient tenir l’ensemble des extrémités hautes de la maison) et commencent à poser les semelles bois sur lesquelles va venir se fixer l’ossature.

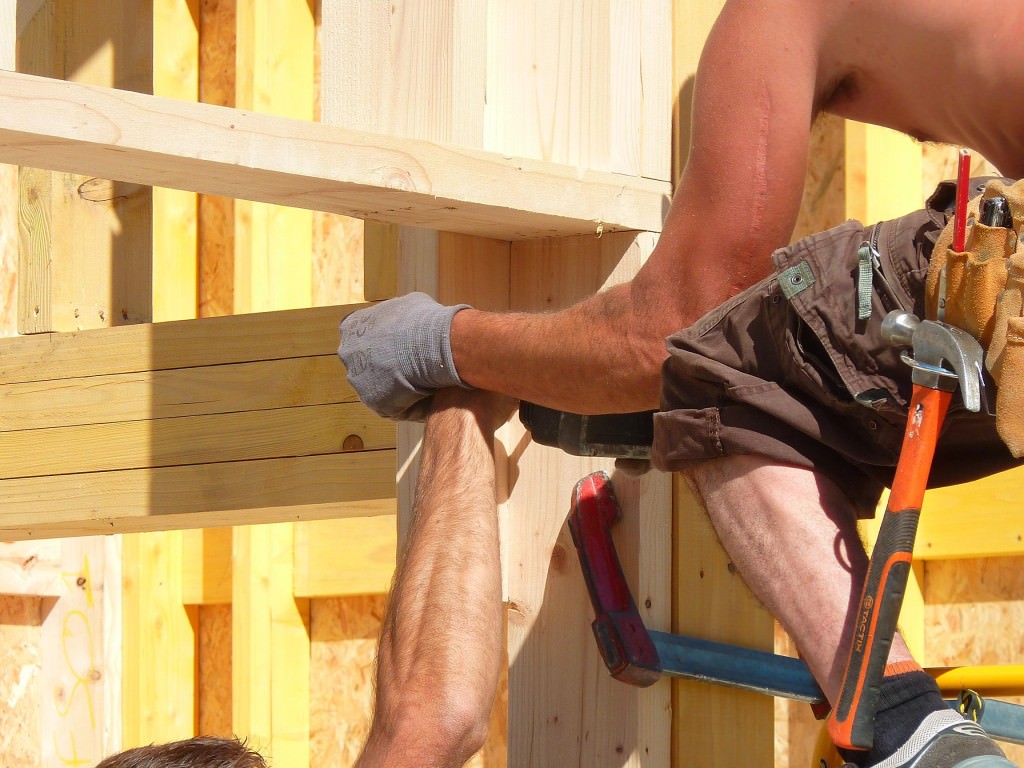

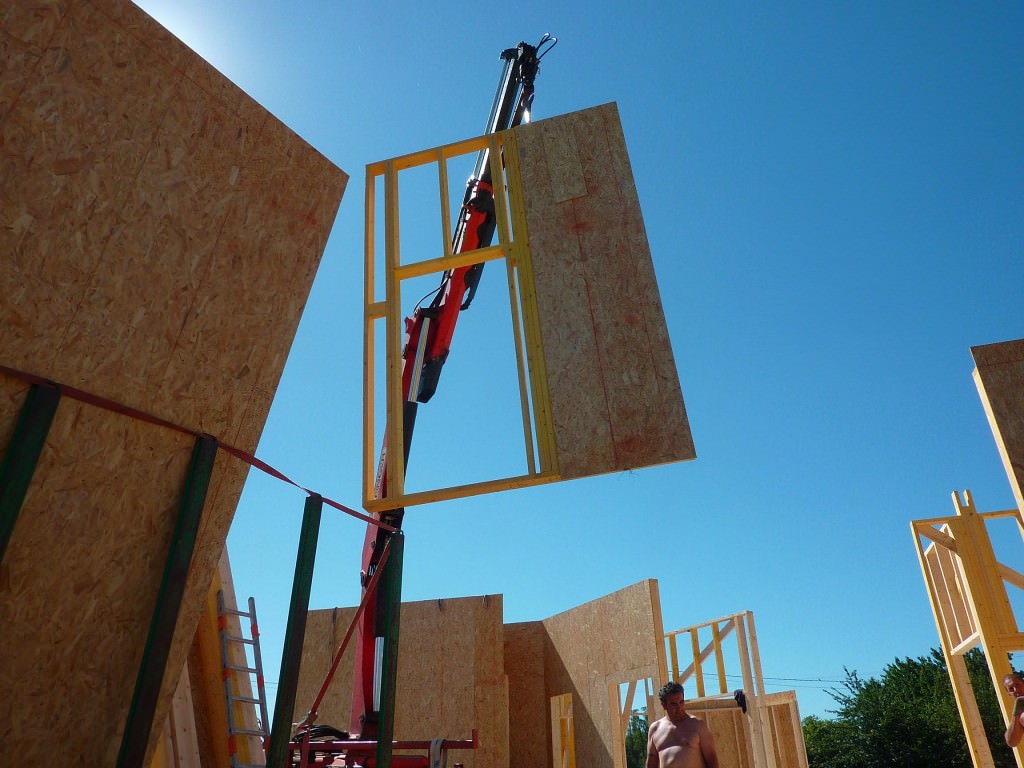

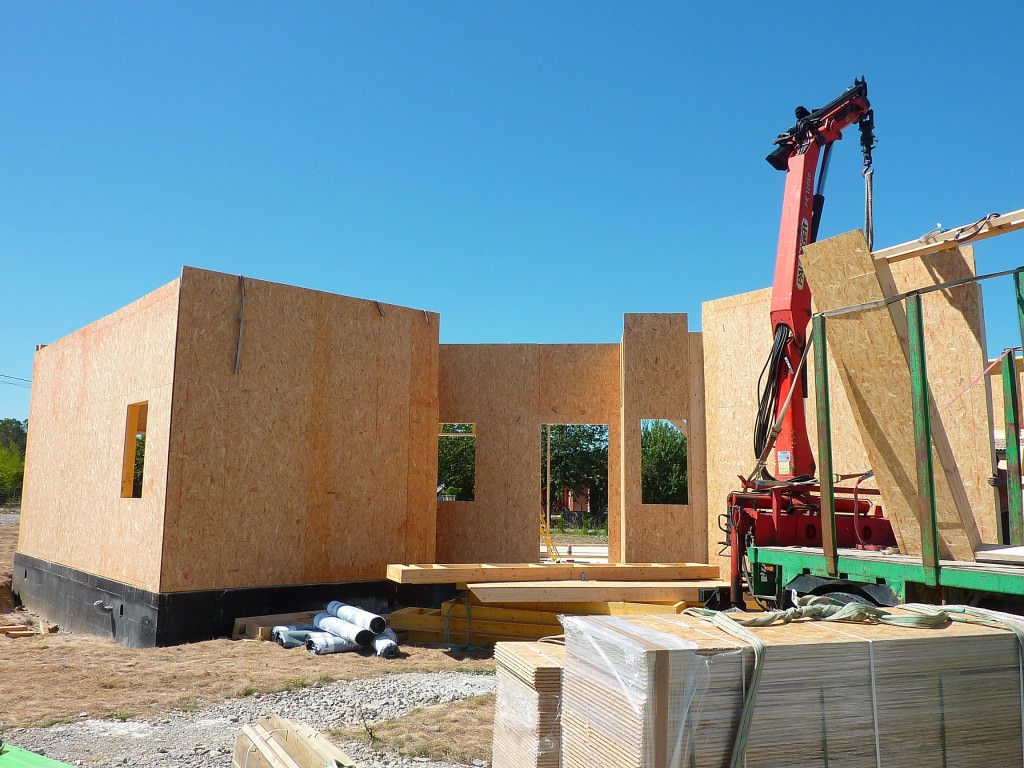

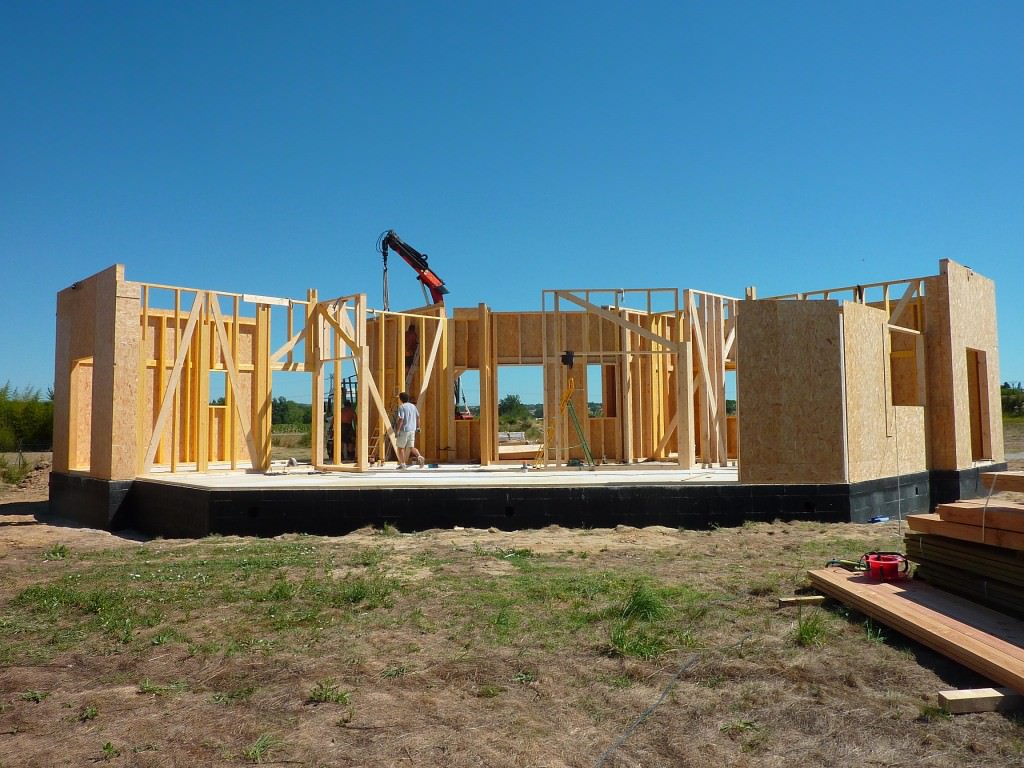

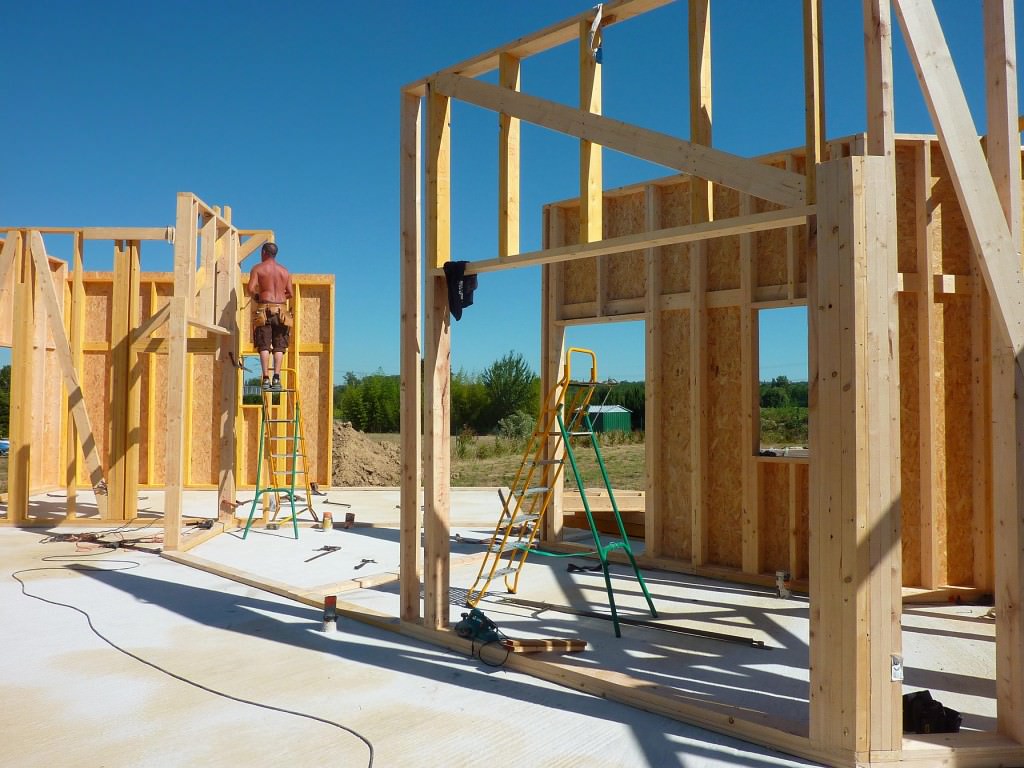

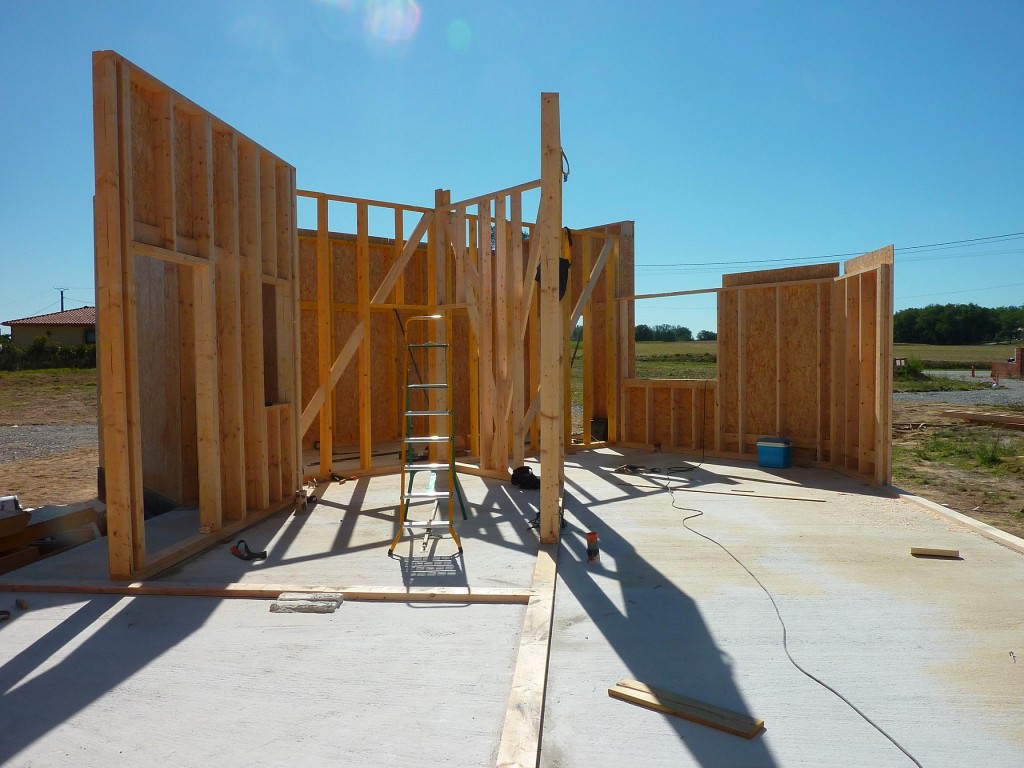

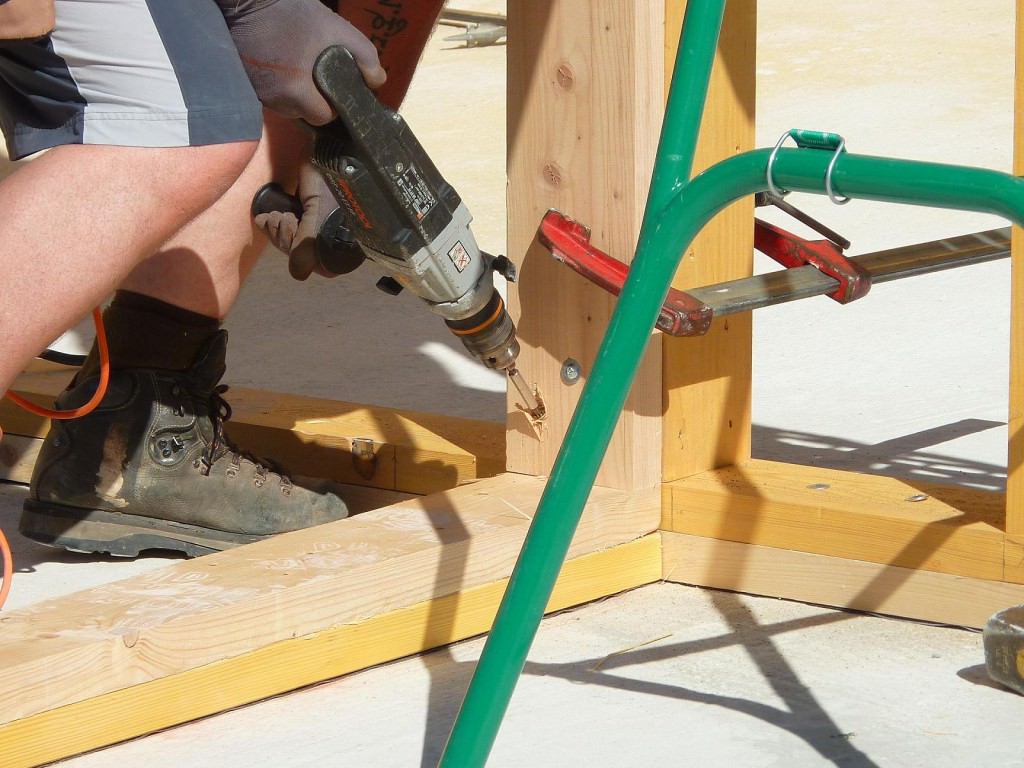

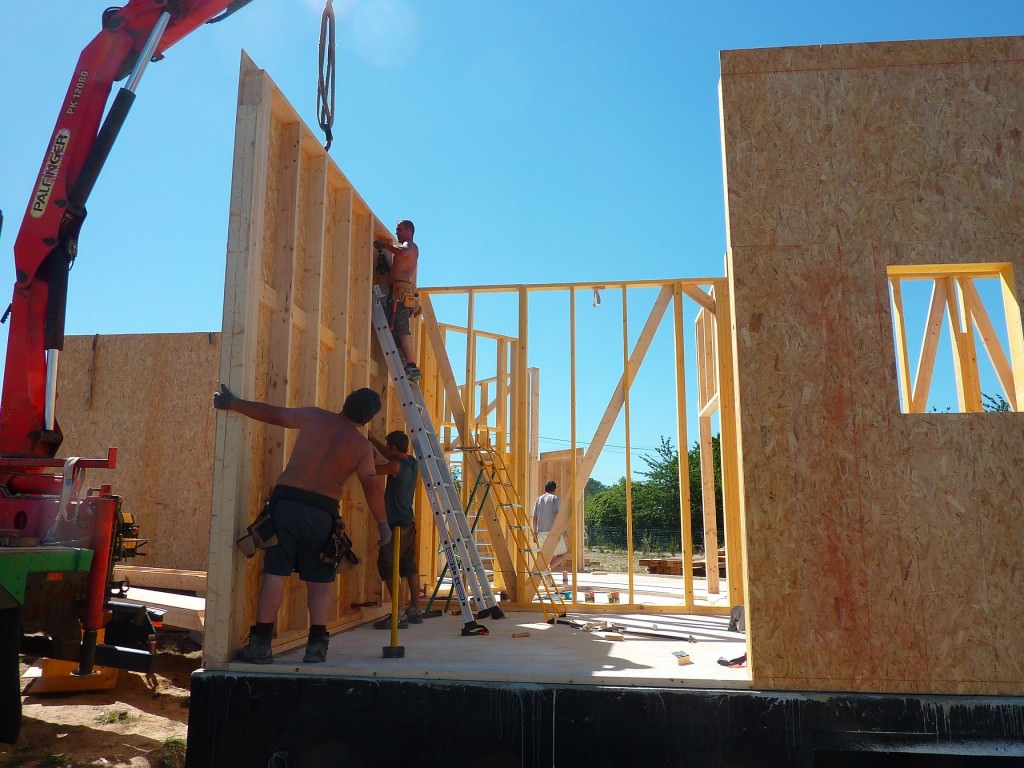

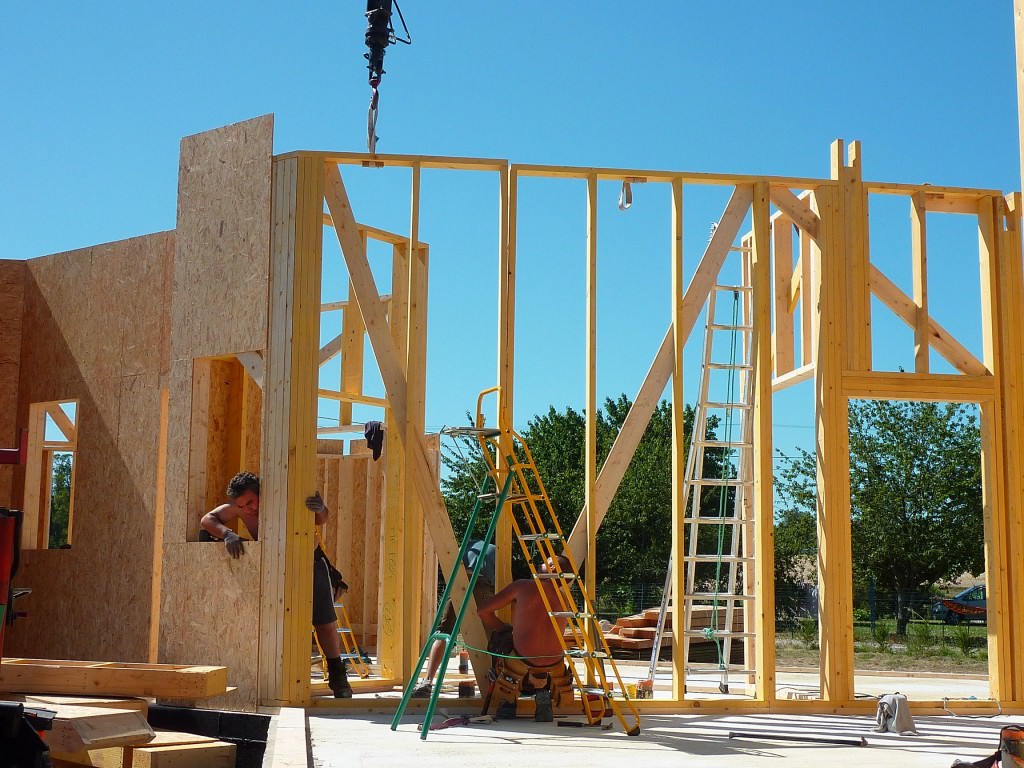

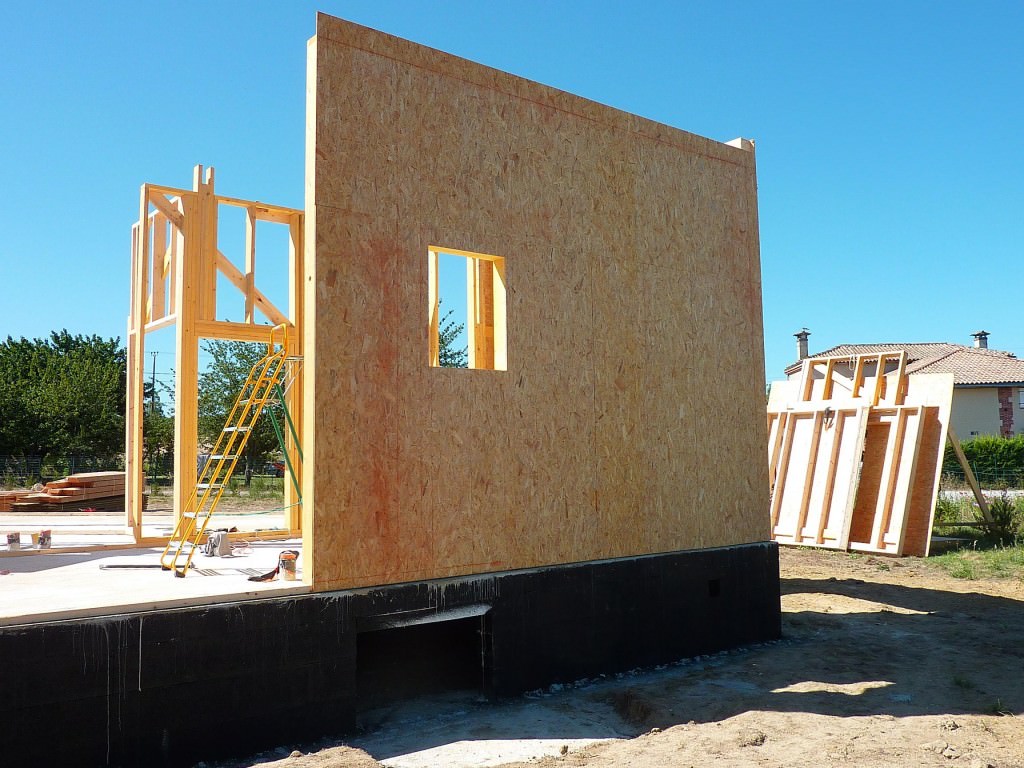

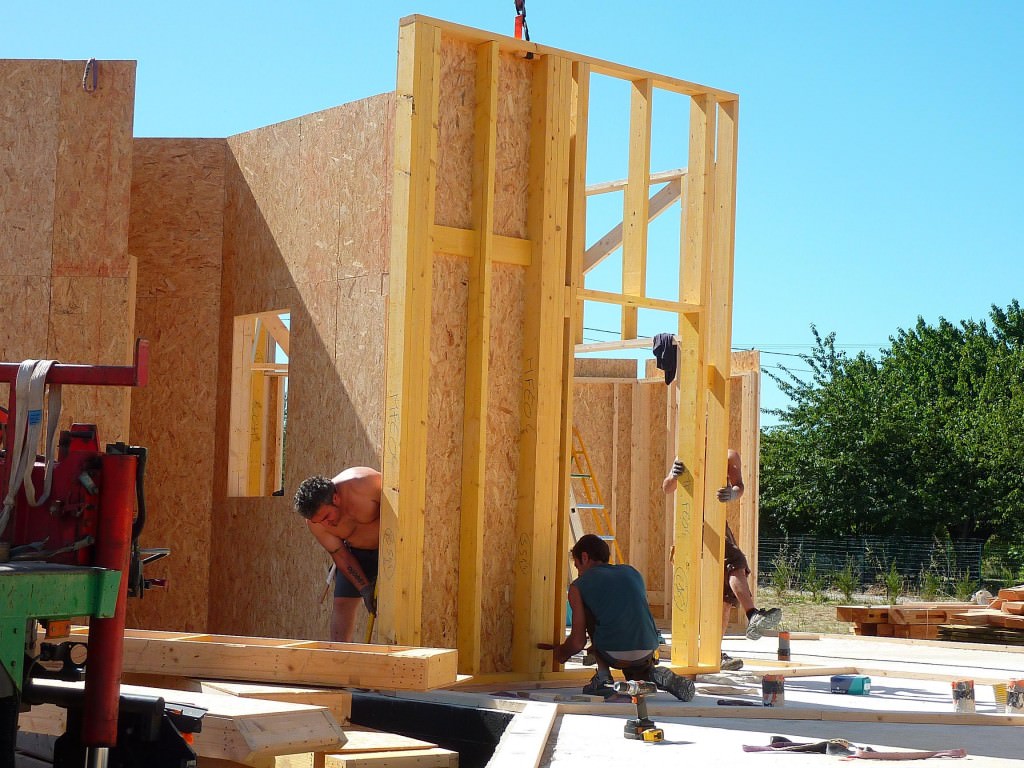

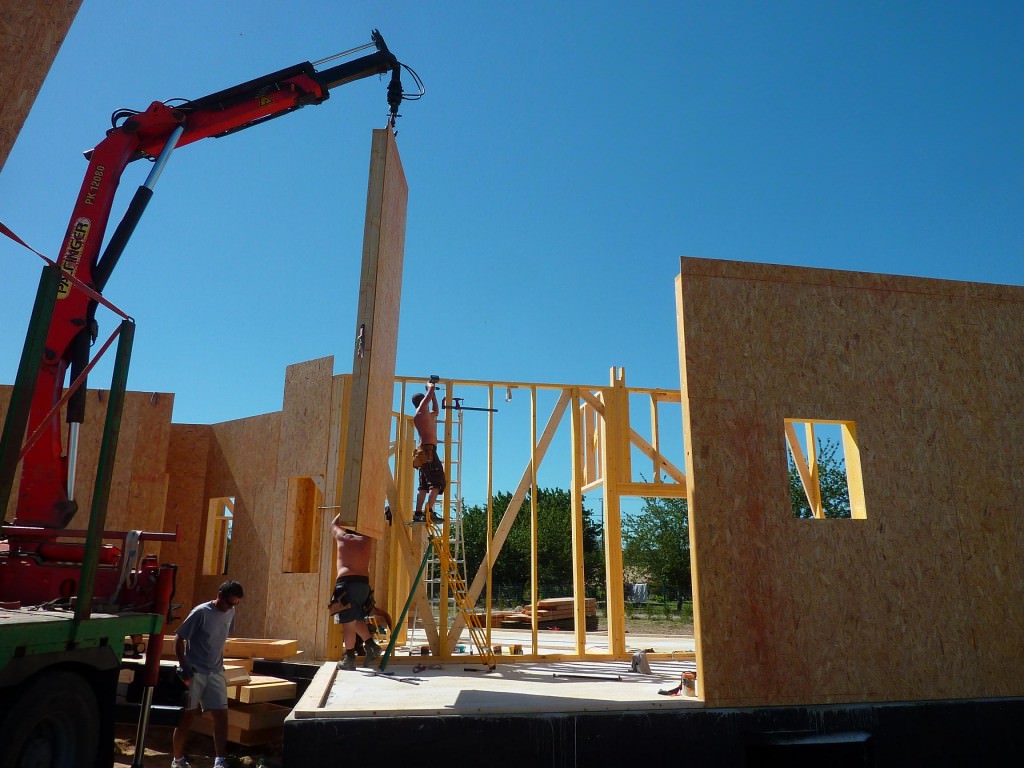

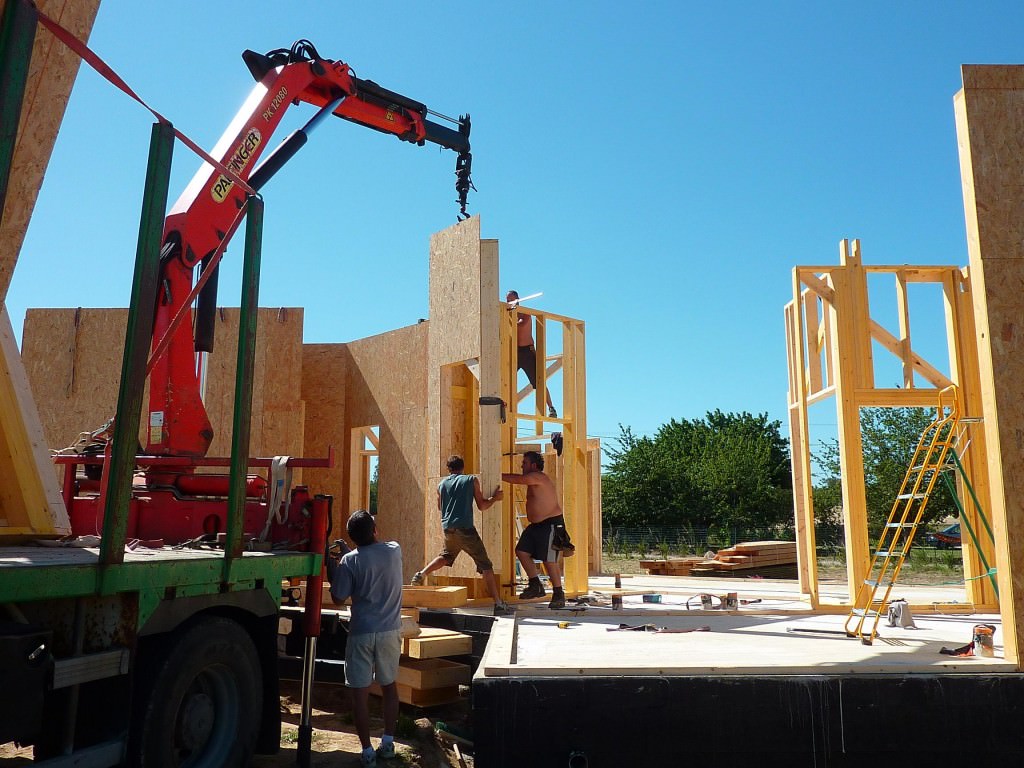

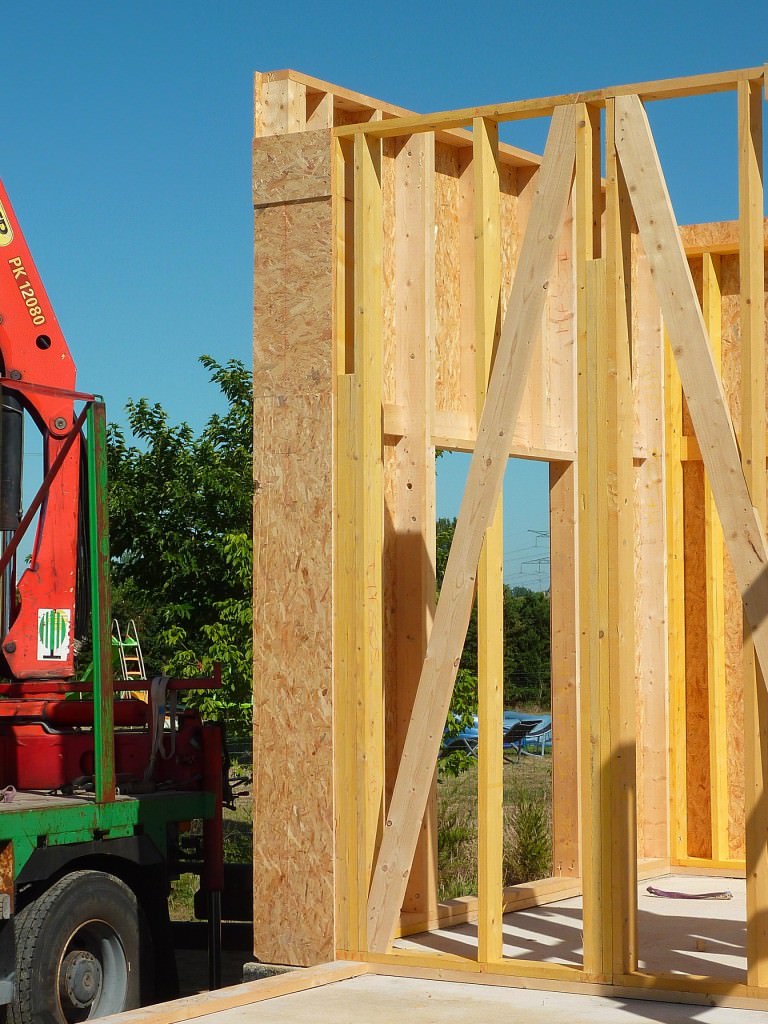

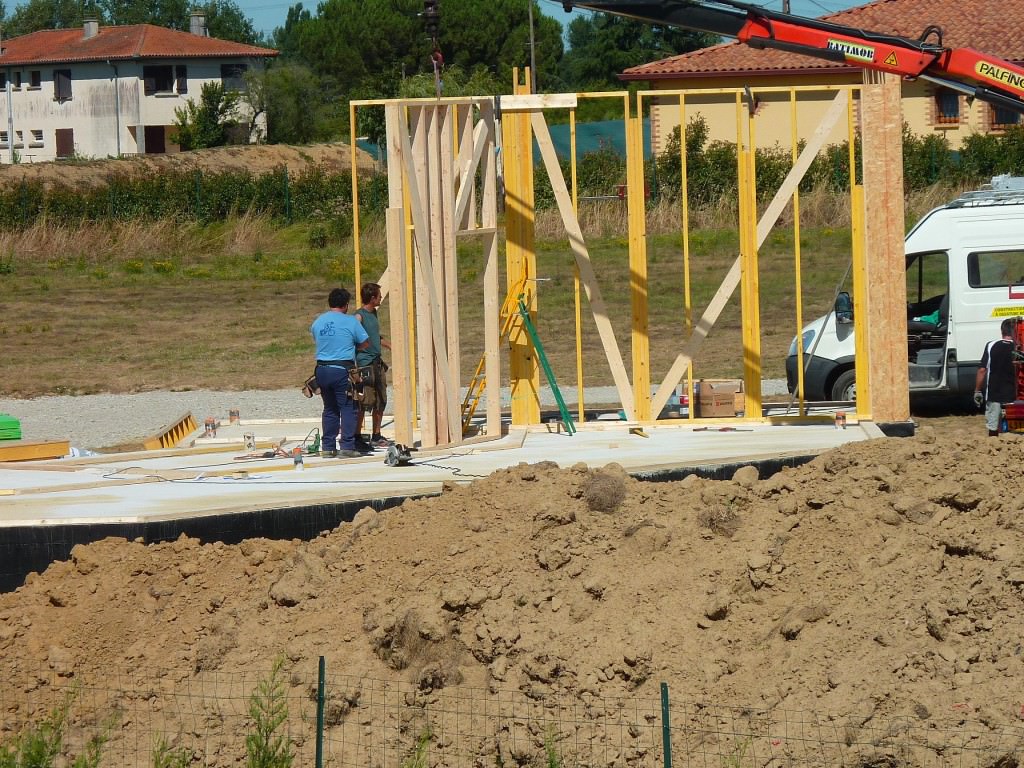

Et en avant marche !!!! Montage en cours 😉

Fin d'étanchéité soubassement – Pose produit TERMIBLACK

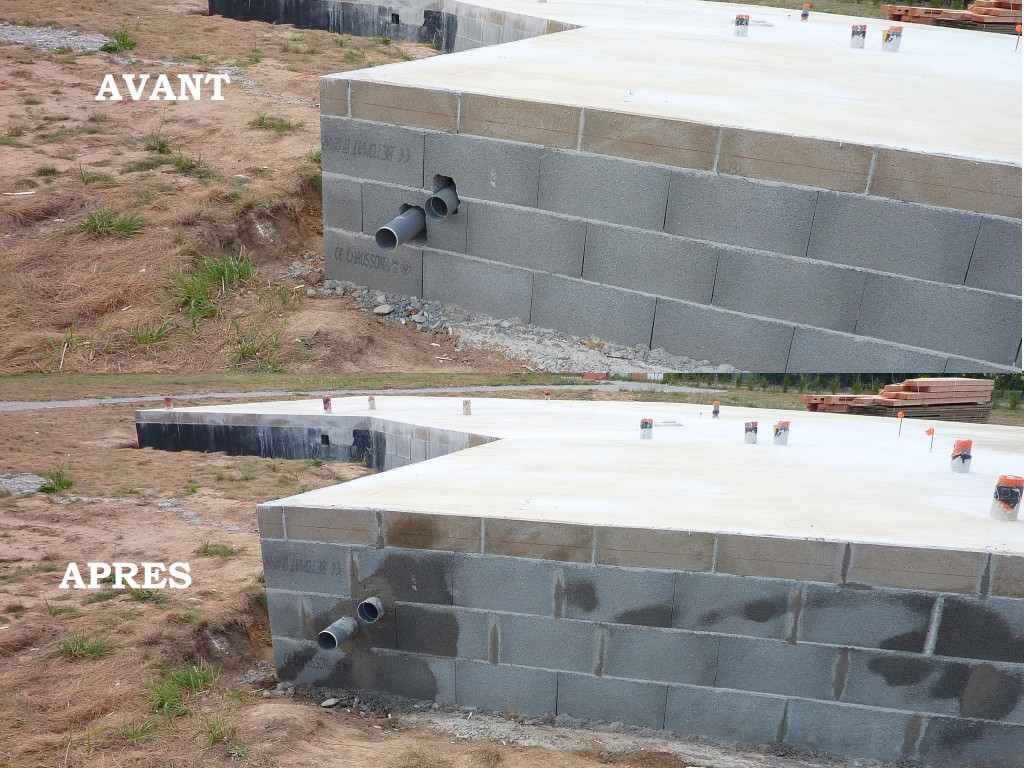

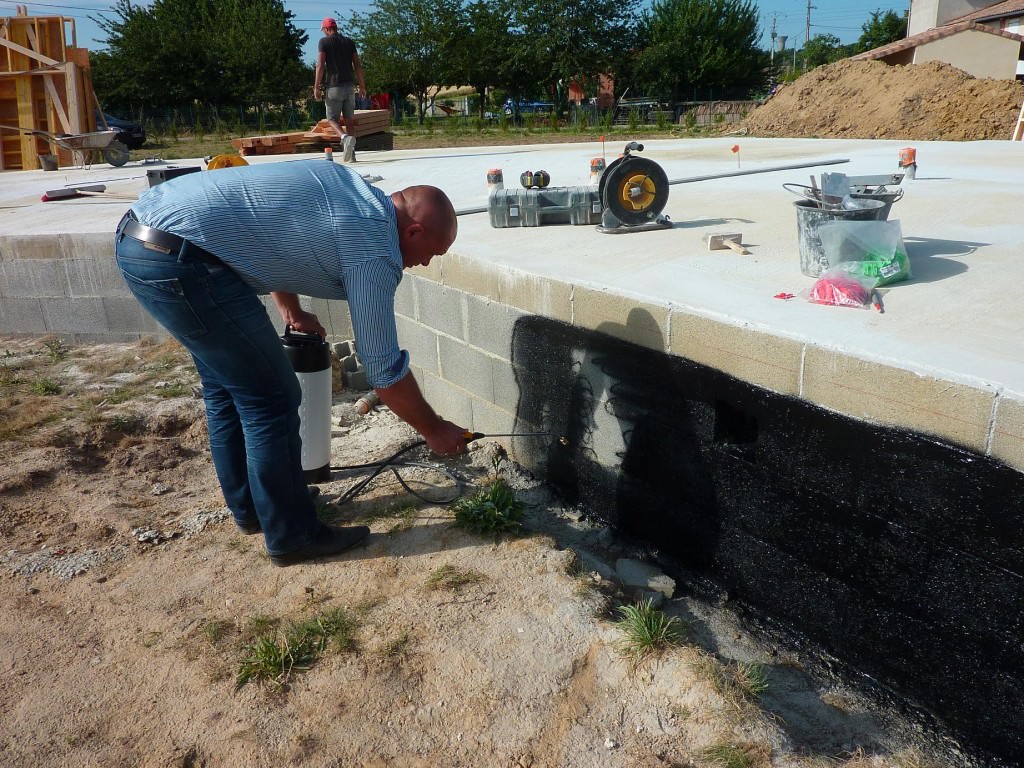

Ce matin, arrivée d’un responsable de la société LABO FRANCE qui est venu poser le produit TERMIBLACK pour finir le traitement d’étanchéité des murs du vide sanitaire.

Effectivement, rien à voir ! Avec le matériel adapté (contrairement à mon vieux pulvérisateur basse pression), rien à dire. En 30 min le produit était posé.
Et il nous en reste.
Un grand merci à M RASTOUL qui, malgré le soucis rencontré, a été très commercial et d’une aide non négligeable.

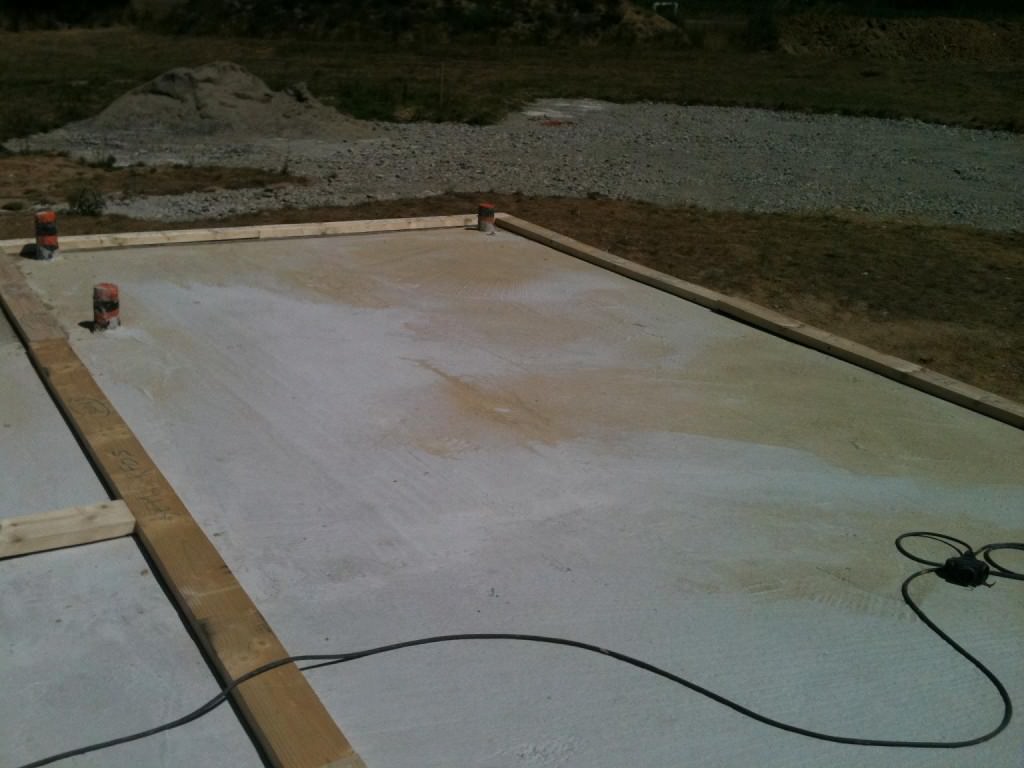

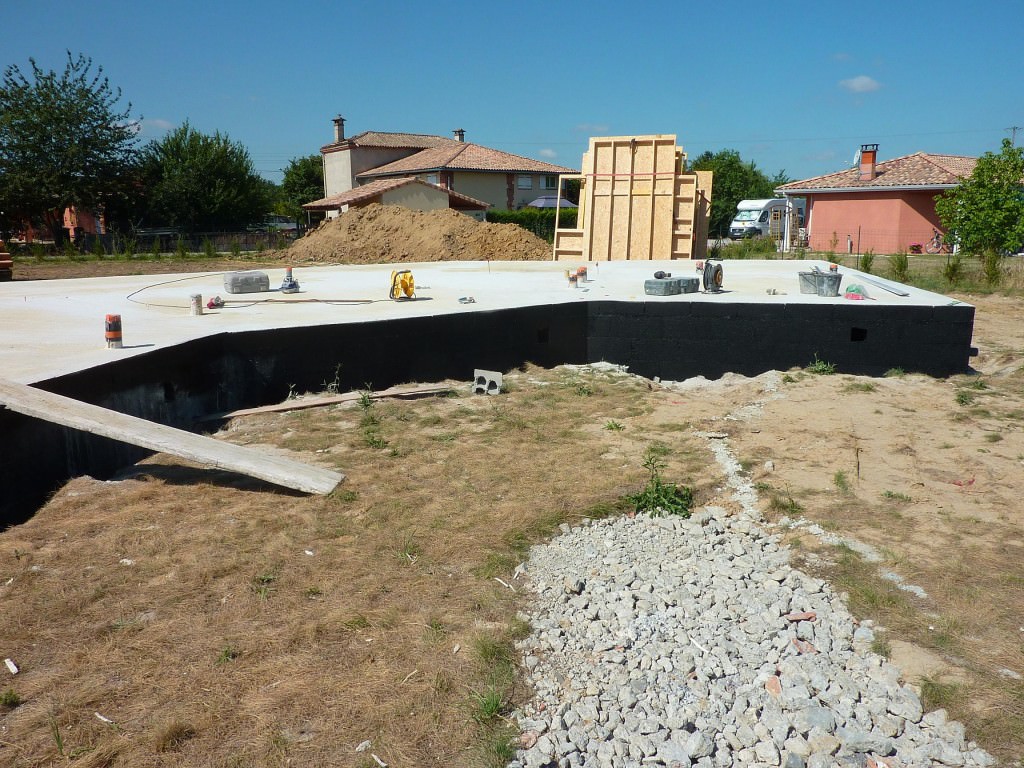

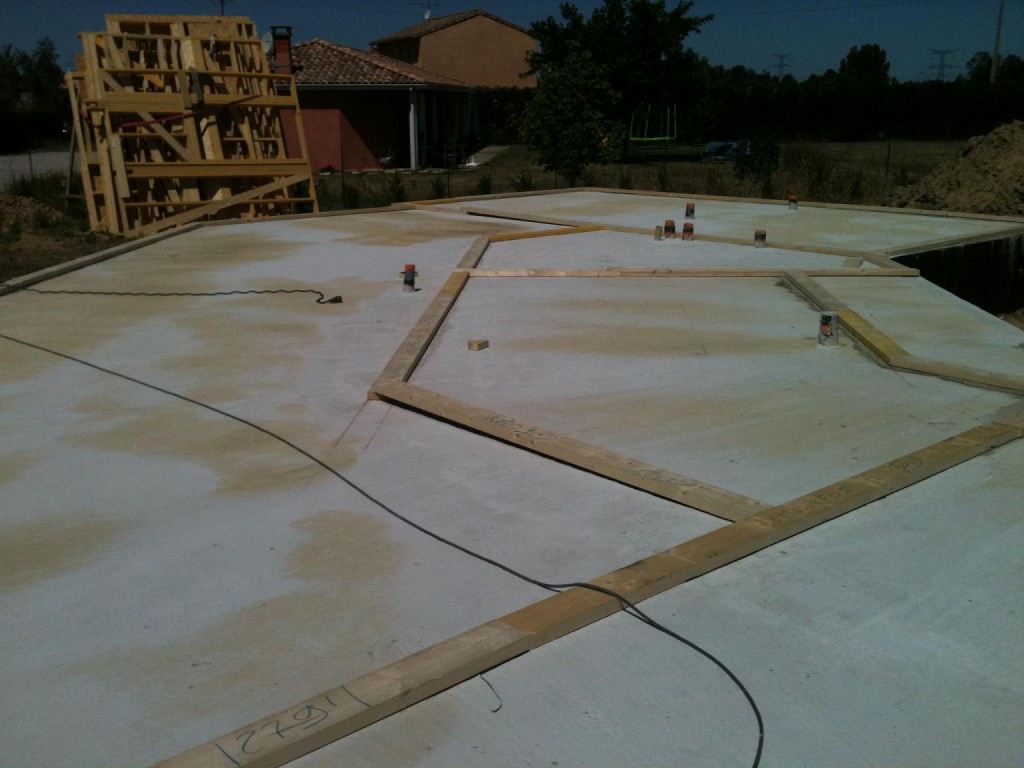

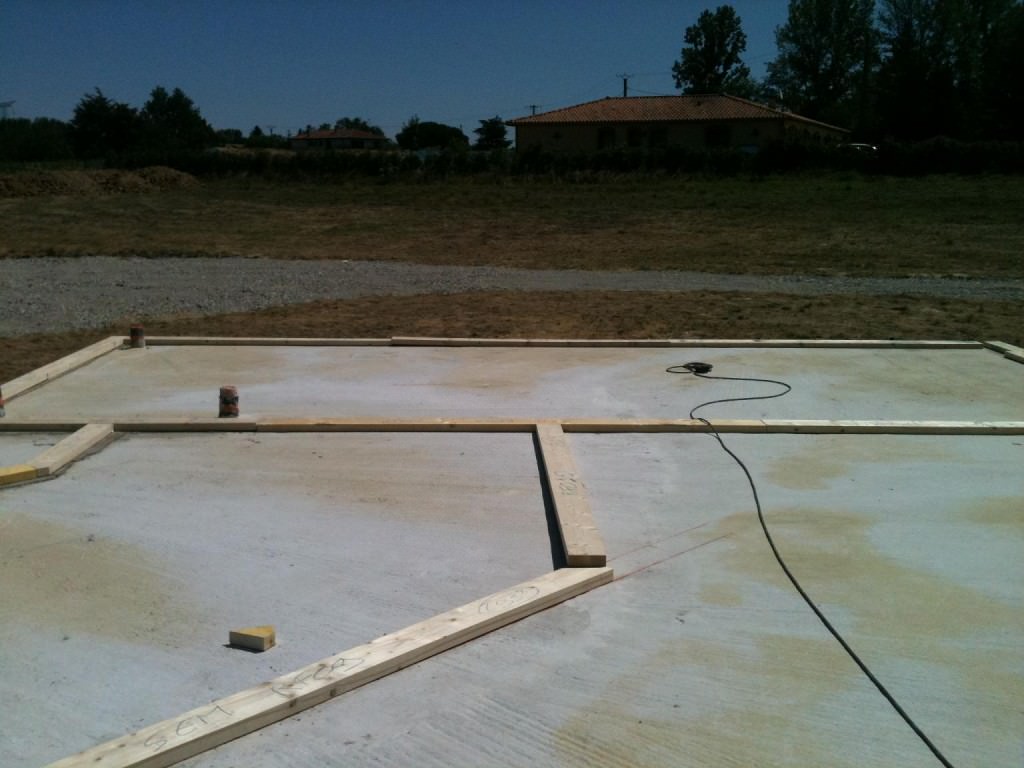

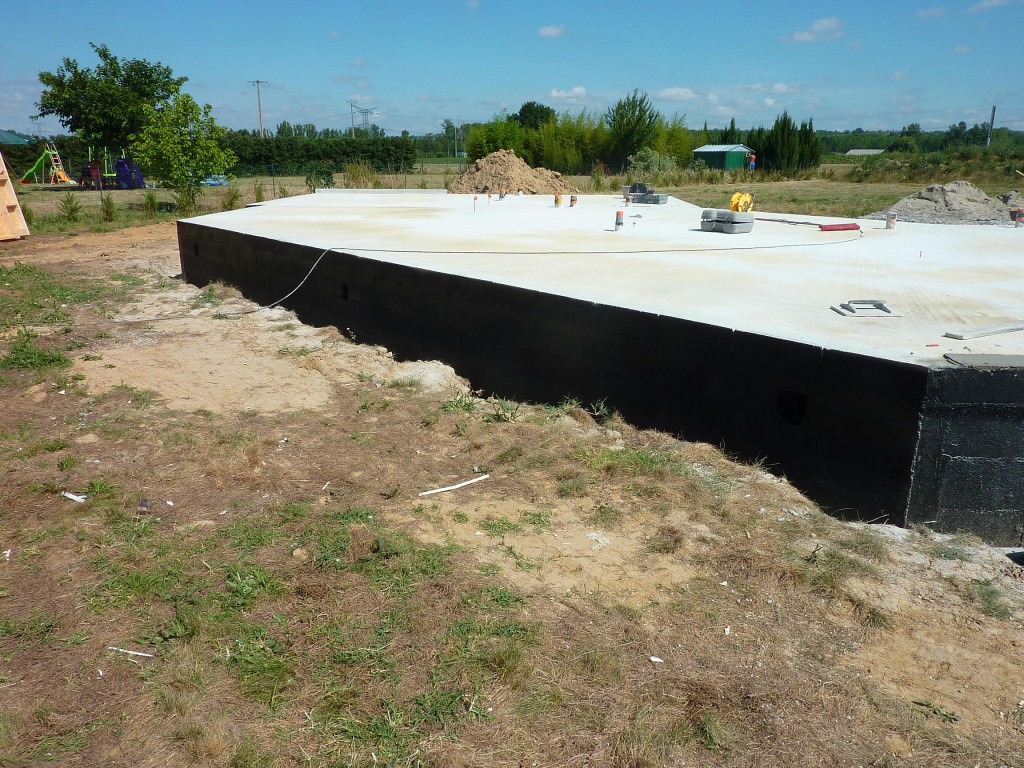

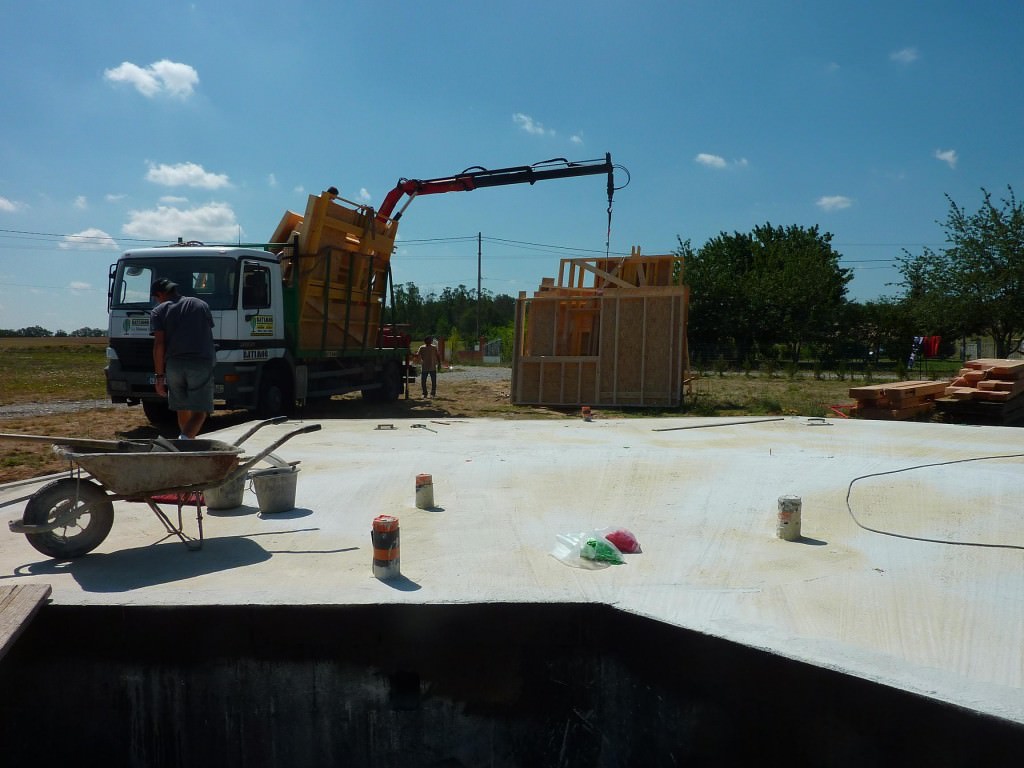

Les maçons, pendant ce temps, s’affairent à ajuster la dalle par endroit pour recevoir les semelles bois qui seront posées dés lundi.

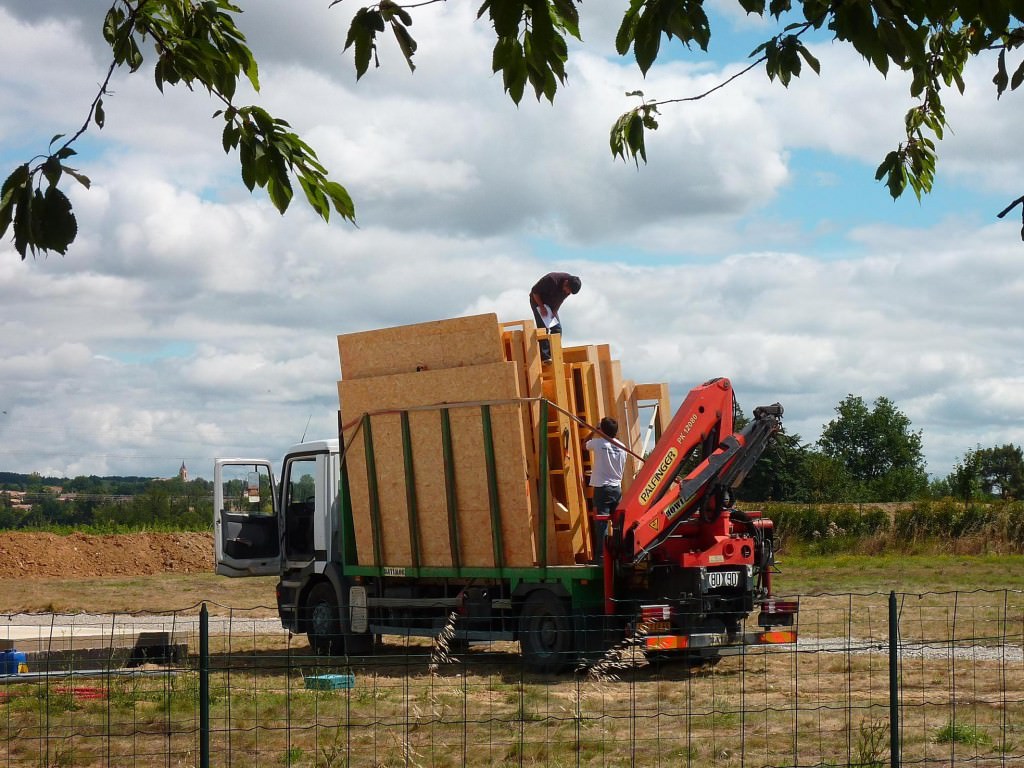

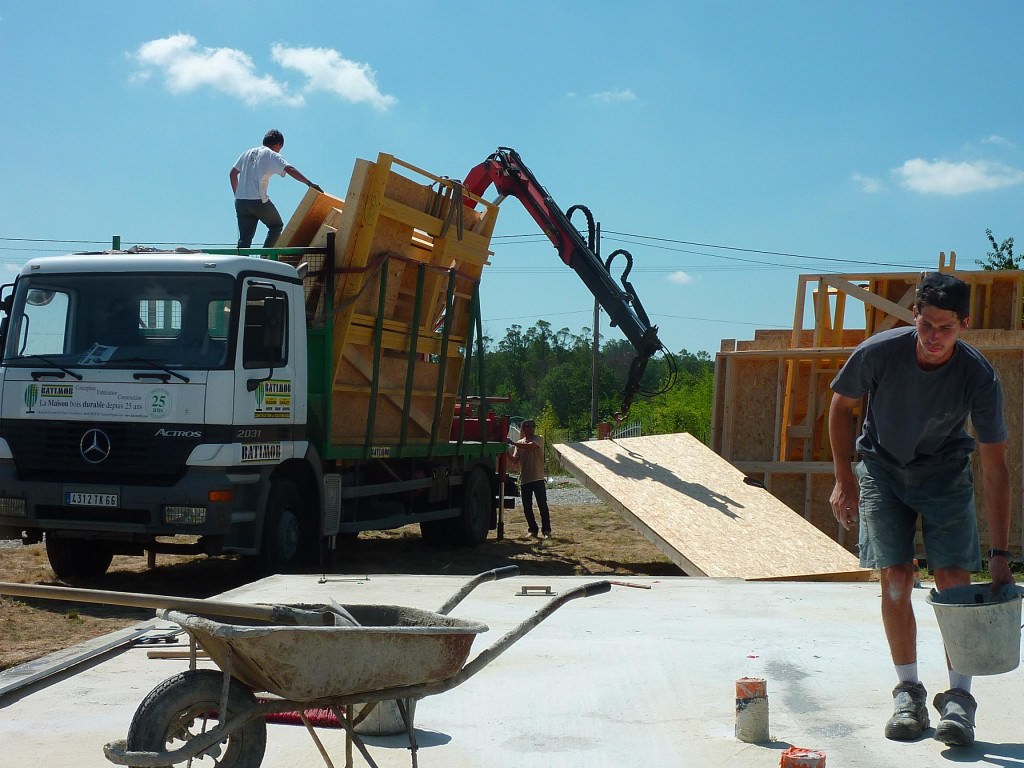

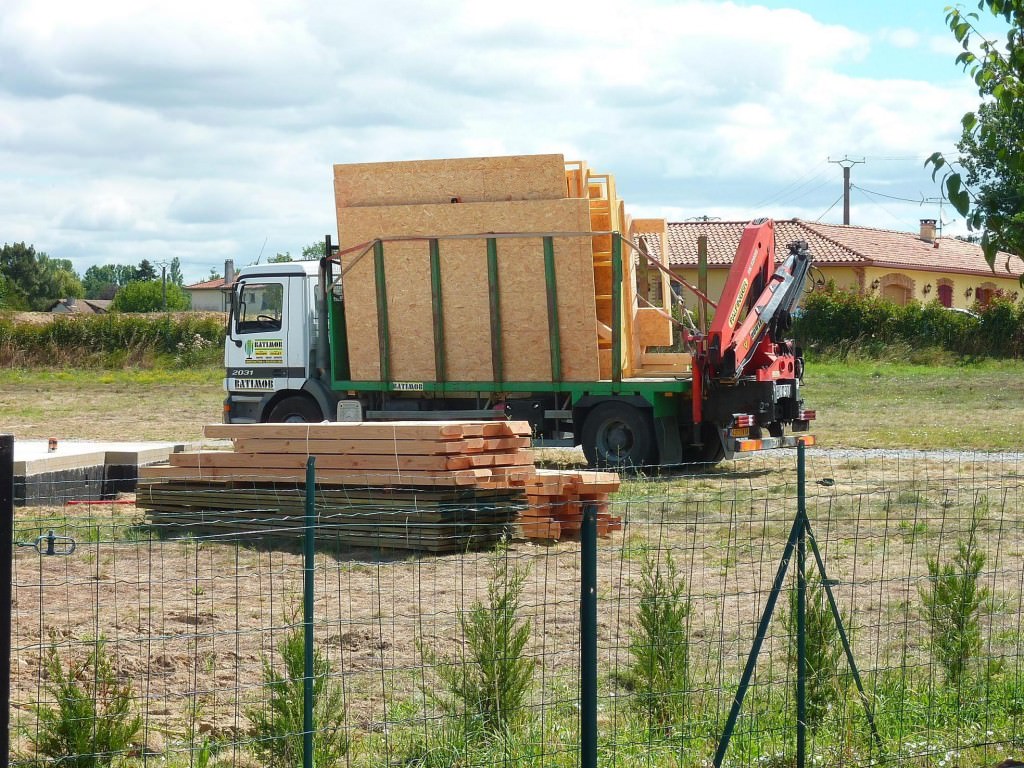

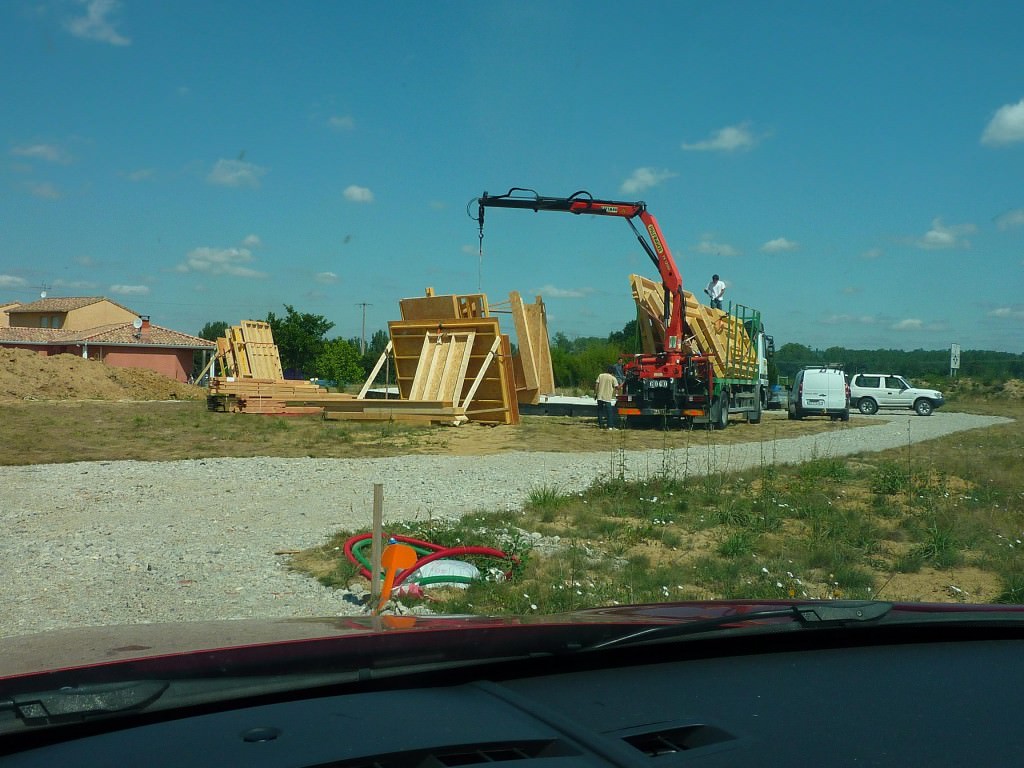

La société BATIMOB66 m’a donc contacté ce matin pour me prévenir de la dernière livraison de bois qui sera effectuée lundi, les ouvriers restant sur le chantier, dés la livraison effectuée, pour commencer la pose. L’avant dernière livraison a été réalisée ce matin

Et pour finir, au moment où je rentre du chantier, un livreur arrive pour me fournir un petit paquet bien utile pour ces prochains jours : de la toile de paillage (pour recouvrir le sol autour des haies et ainsi éviter la repousse des mauvaises herbes tout en permettant d’arroser au tuyau micro poreux).

Une bonne journée qui commence 🙂

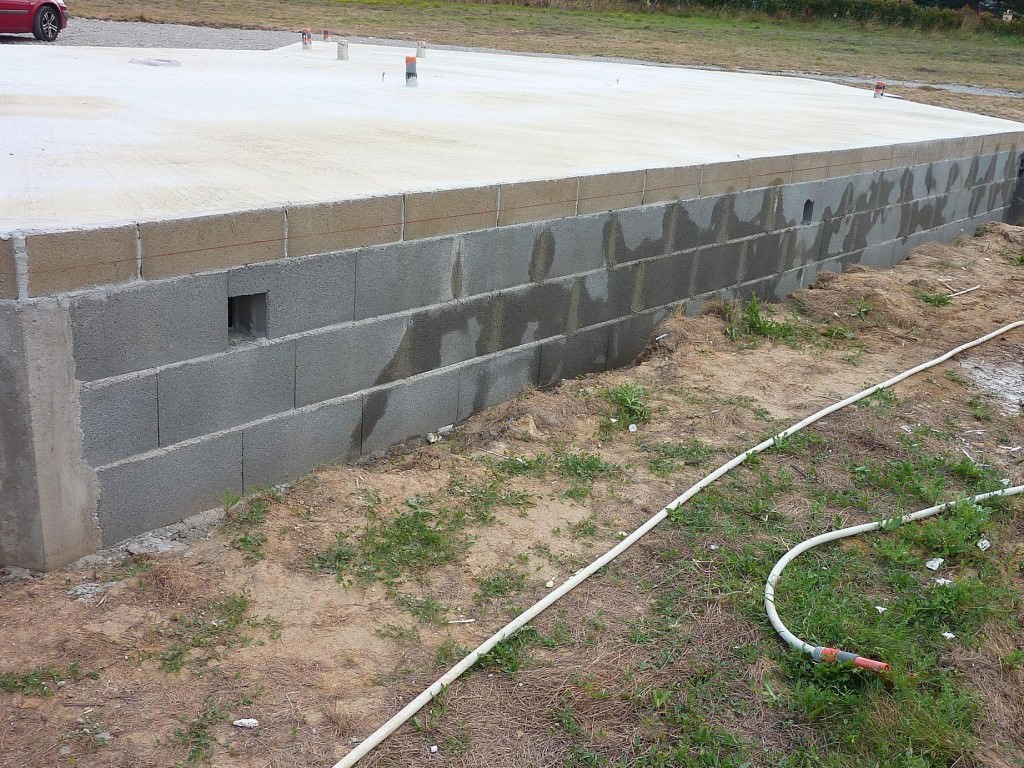

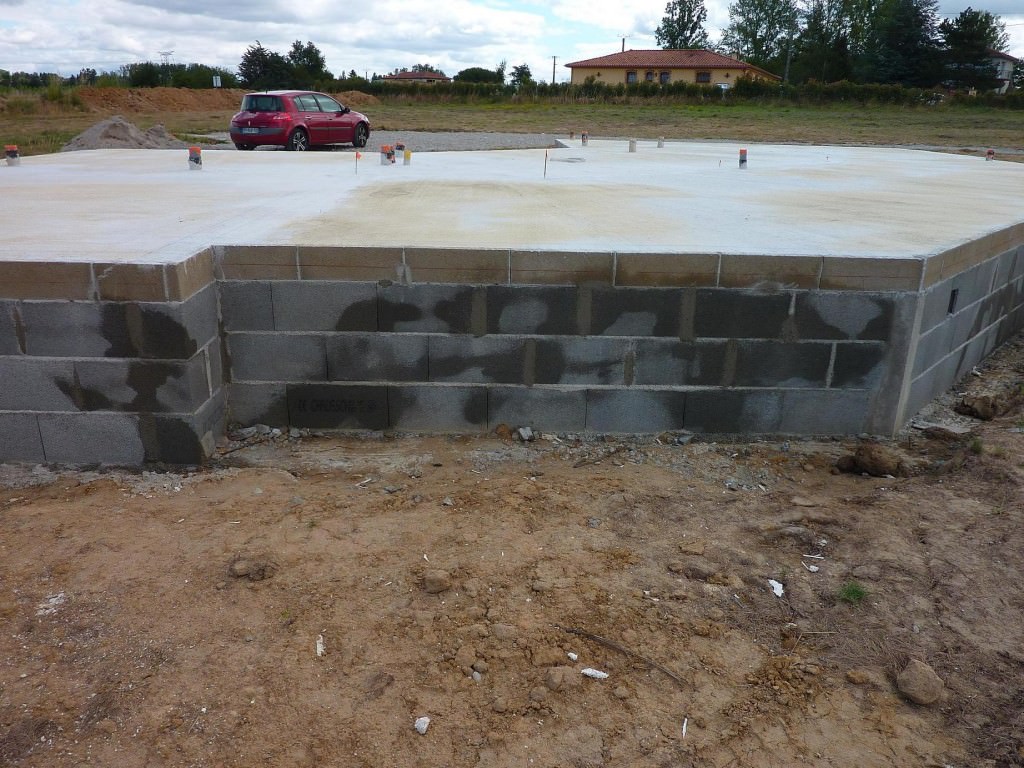

Finitions du soubassement et livraison des murs ossature bois

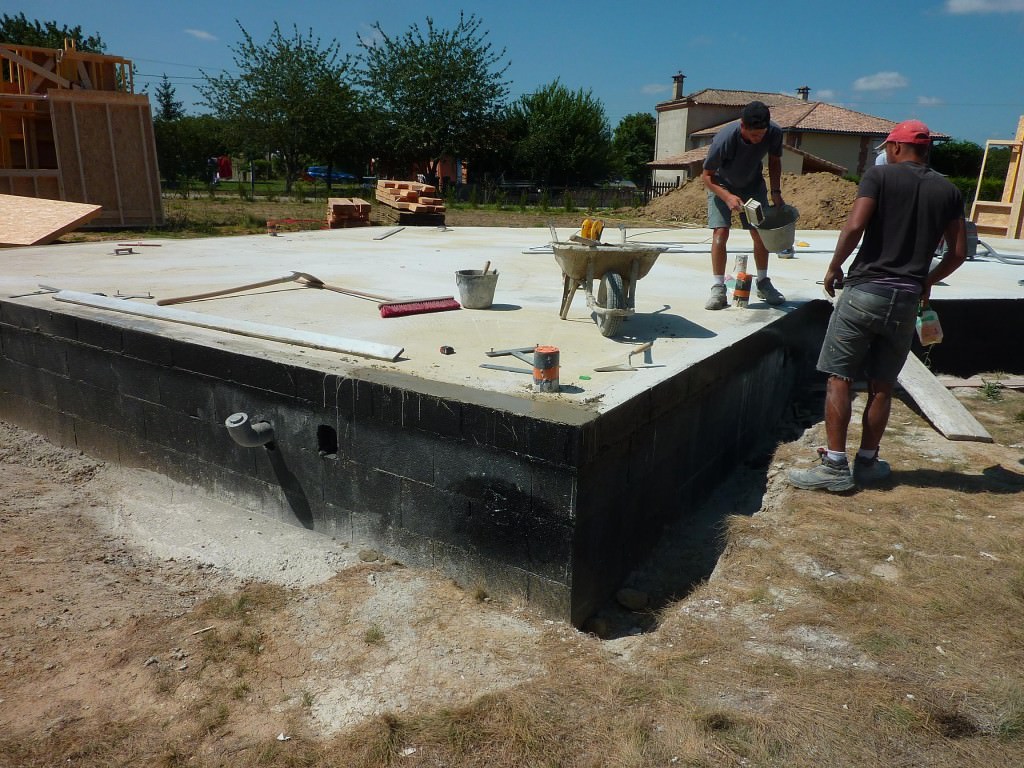

Un peu de finition au mortier ce matin pour finir de préparer les murs et gommer les imperfections du bati.
Ainsi, avec un peu de mortier rapide, les quelques petits trous sont comblés.

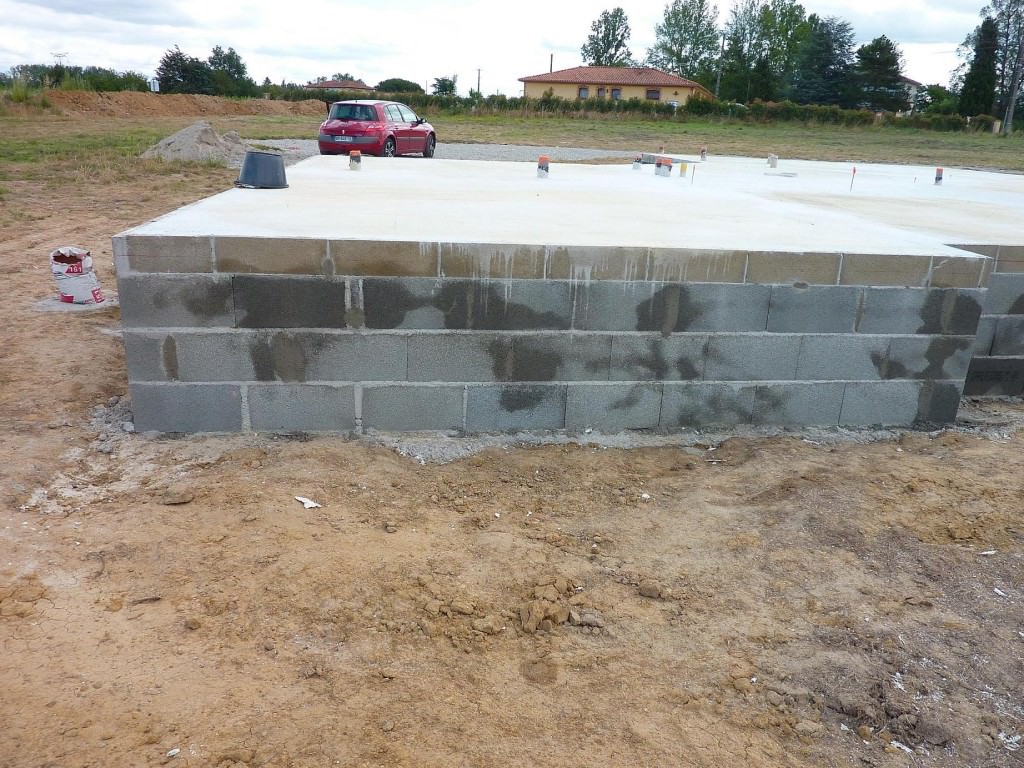

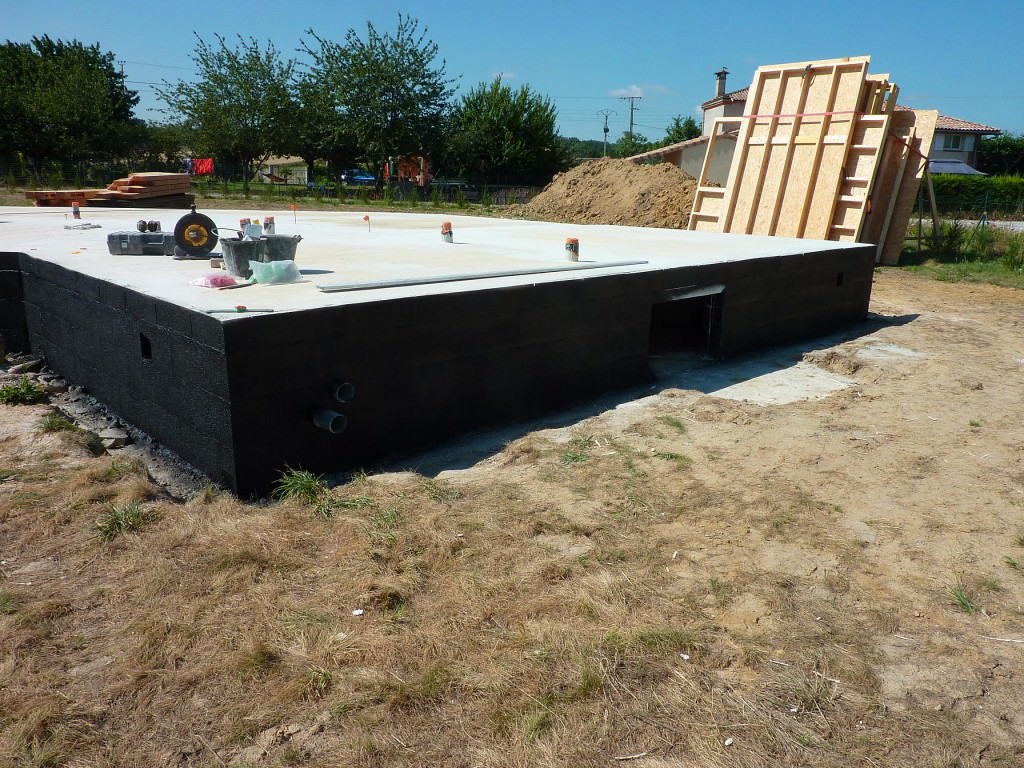

Nous pourrons donc finir de poser le Termiblack pour l’étanchéité des murs demain matin.

Et quelle surprise, le temps de ranger mes outils…. !!!

Continuer la lecture
